am Do. 15.7.10 um 13:00 Uhr begonnen
-
-
-
-
Jetzt kann`s losgehen.
-

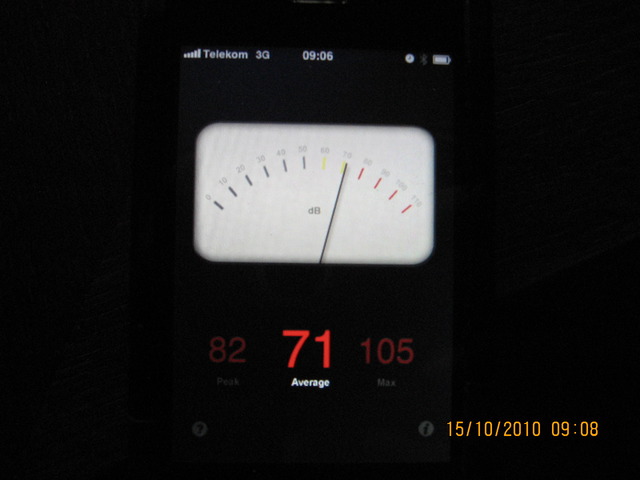

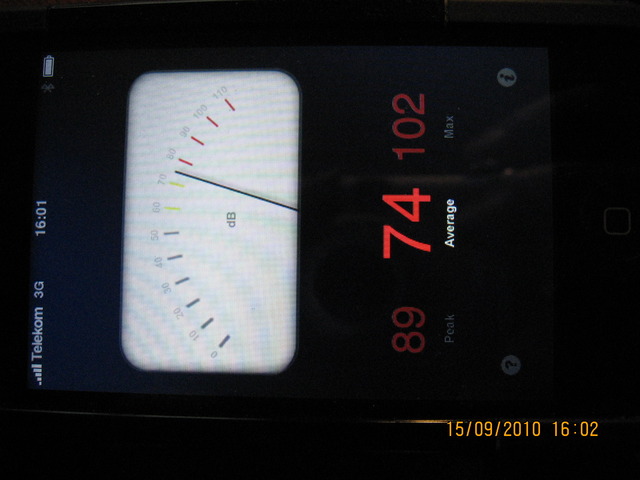

das ist vielleicht ein Lärm (über 80 Dez.)
-

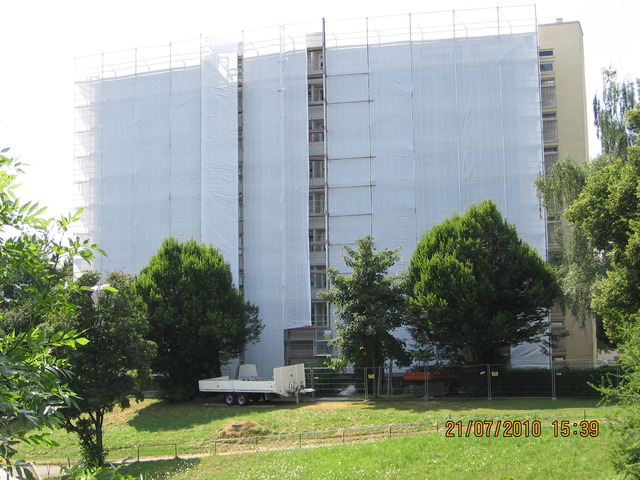

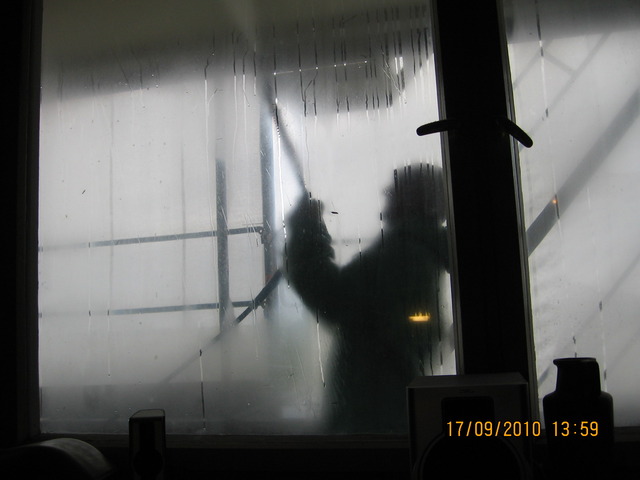

nicht nur, dass man das Gerüst mit Plane vor Augen hat, nein dann werden noch Fenster und Türen mit Folie verklebt.
-
-
das war ein höllischer Lärm
-
-
mit kleinen Schlaghämmern ist andauernd laut
-

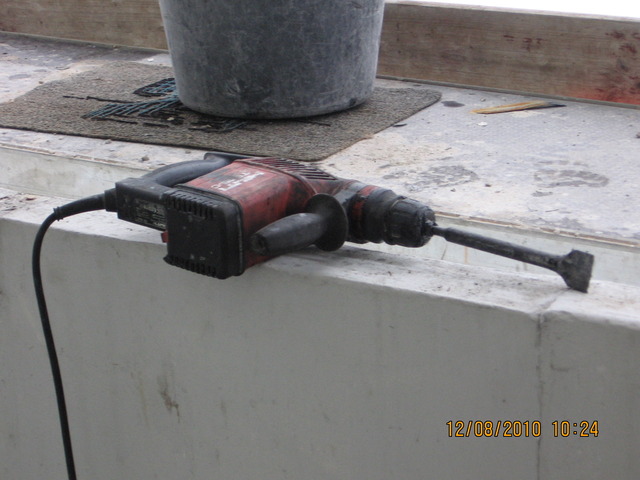

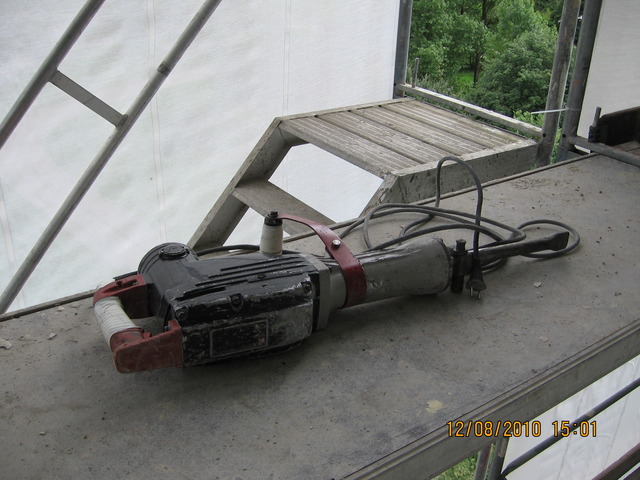

das sind die (Lärm-) Werkzeuge, mit denen Teerpappe + Wasserspeier entfernt wurden.
-
dabei wurde nur Teerpappe entfernt
-
Den ganzen Tag ein höllischer Lärm.

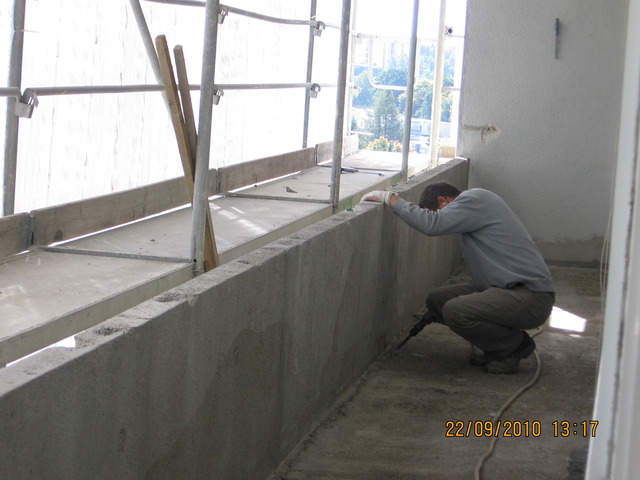

Diese Woche ist das der einzige Arbeiter auf der Baustelle! -
was da genau gemacht wurde ist mir unbekannt
-
-
es ist schon enorm, wie mit Hochdruck und Wasser Verputz gelöst werden kann.
-

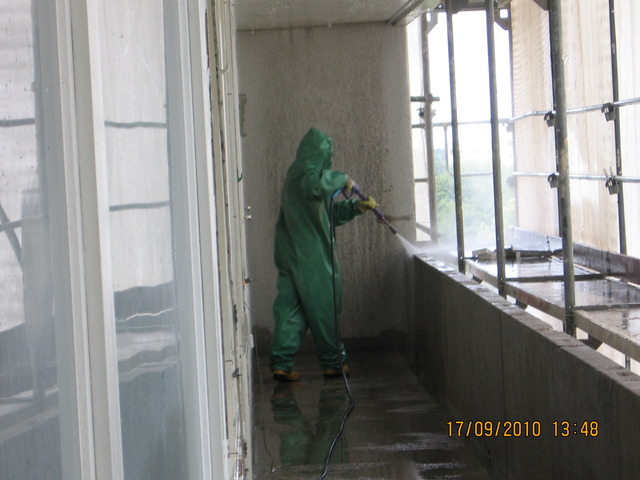

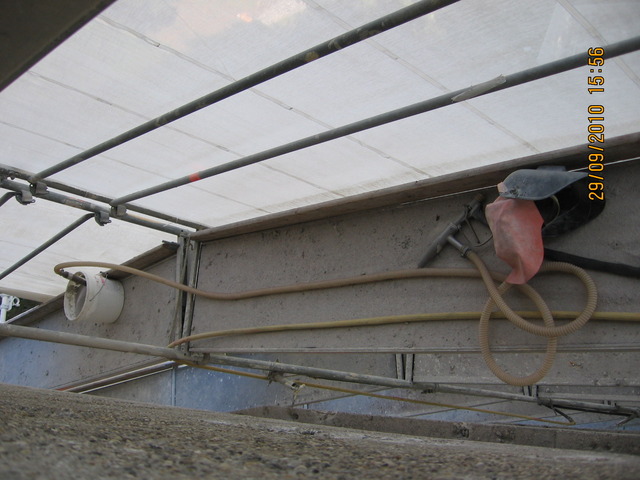

Heute um 10:10 Uhr wurde mit den Strahlarbeiten begonnen.

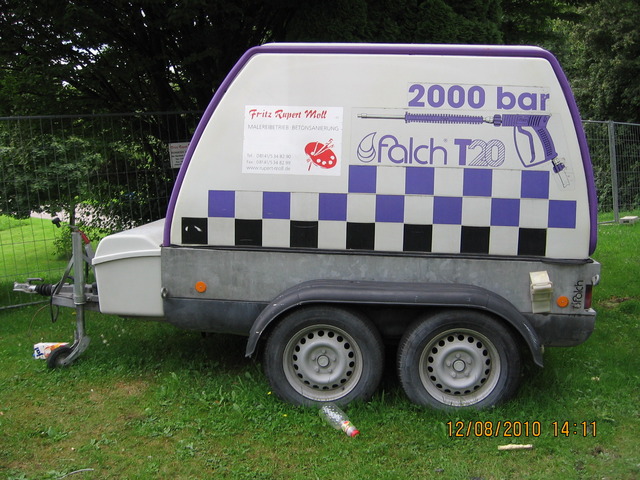

Mit einem Druck von 2000 Bar wurde dem Beton zu Leibe gegangen. Auch ein beträchtliches Geräusch. -

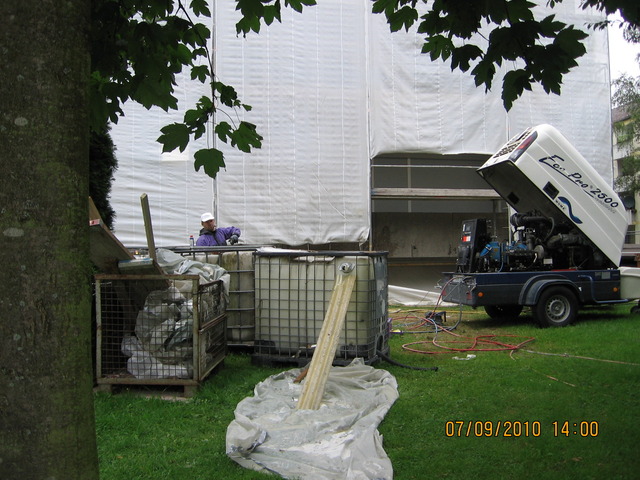

Der erste Kompressor liefert 2000 Bar
-
wenn es nach den Bauarbeitern ginge, wäre diese Pllane während der gesamten Strahlarbeiten (schätzungsweise 14 Tage) angebracht.
-
-

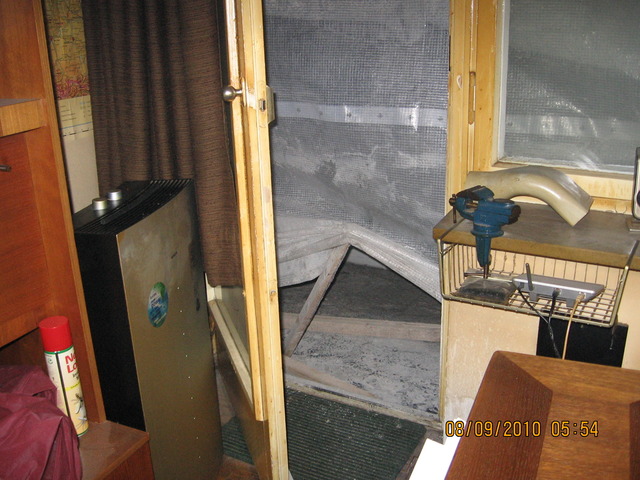

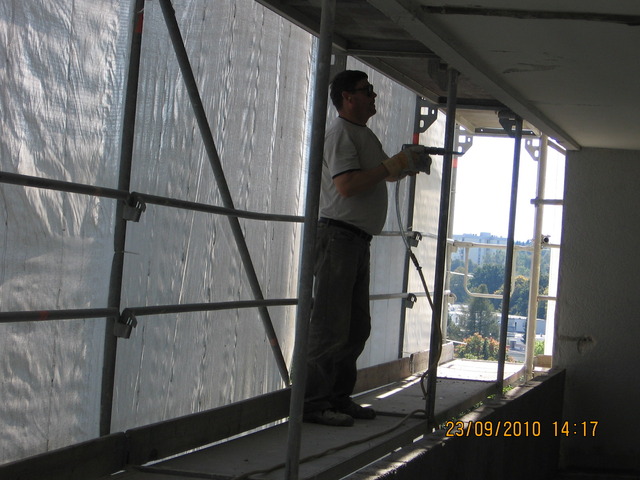

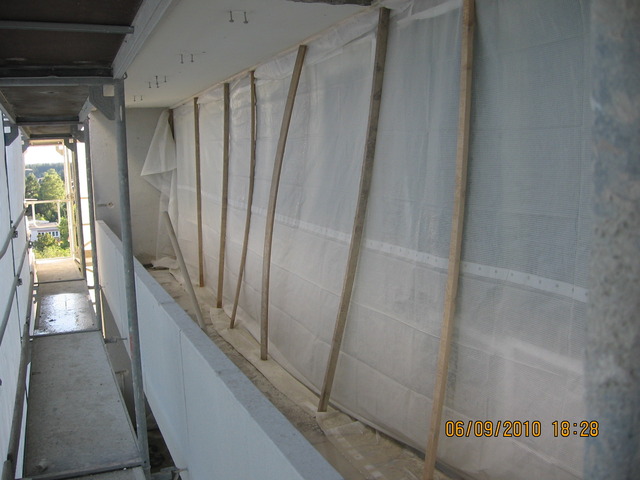

diese Plane ist in einem Stück auf der ganzen Etage angebracht und mit Leisten verkeilt. Abends als ich zum Lüften eine Öffnung suchte, hat sich ein Arbeiter aufgeregt.
-
mein neuer Versuch die Plane zu heben, mißlang, weil die
Plane derart verrammelt war, sodass mir nichts anderes übrig blieb diese aufzuschneiden. Um 7:45 Uhr folgte dann auch eine Auseinandersetzung mit einem Bauarbeiter. -

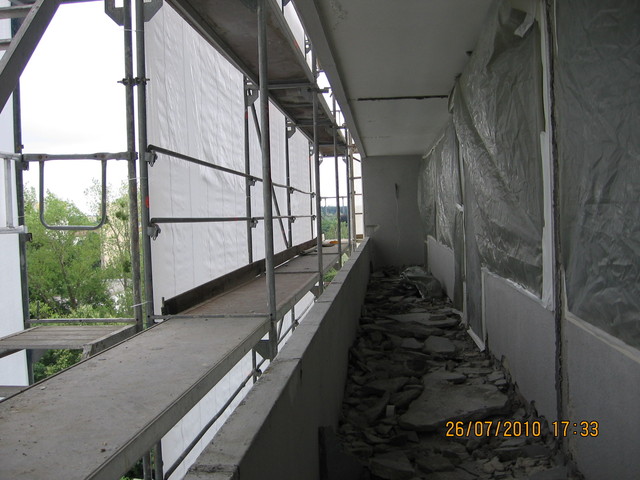

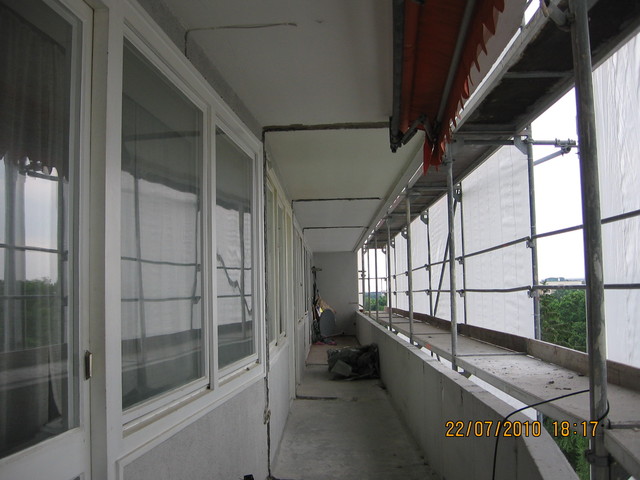

nachdem die Balkonbrüstungen vom 8. bis 1. Stock abgestrahlt wurden, begann das ganze Spiel von vorn. Jetzt werden die Balkonböden vom 8. bis 1. Stock abgestrahlt, mit allen unangenehmen Begleiterscheinungen.
-
wurde abgestrahlt
-
Arbeiter: Er muß alles sauber machen, auch meine Fenster!
-

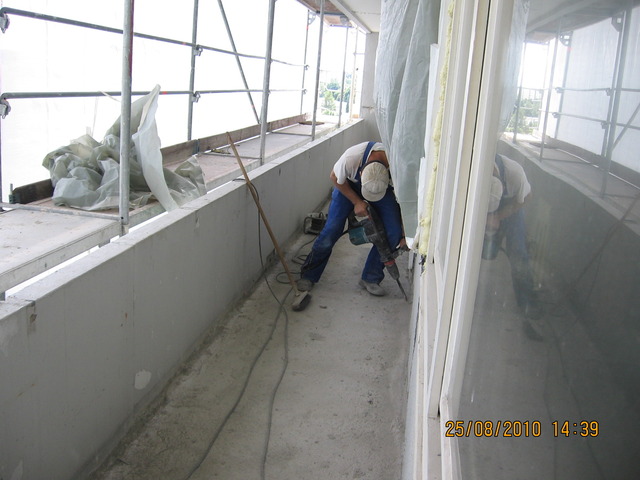

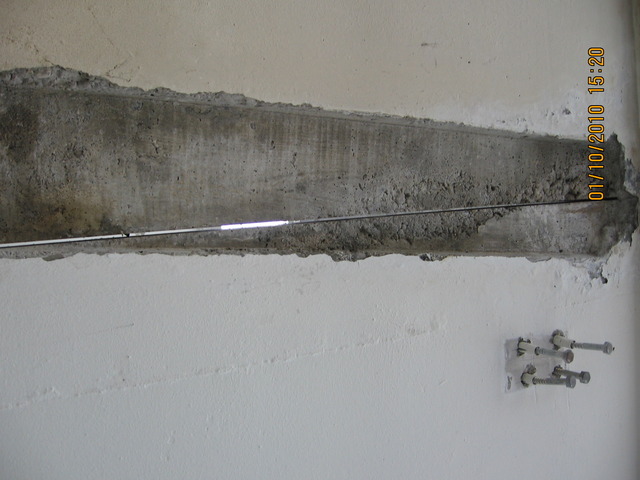

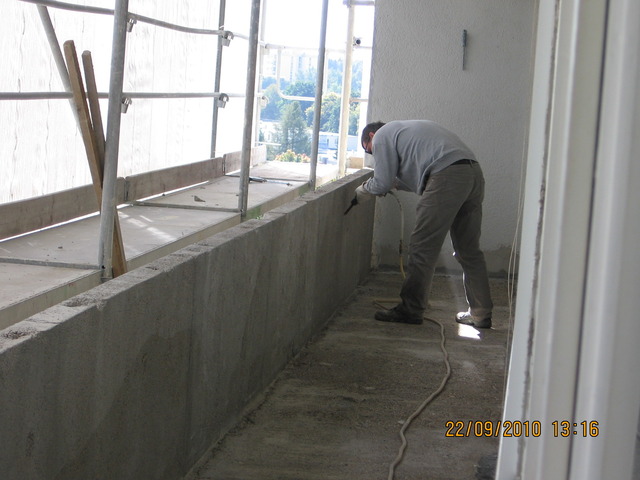

ab Montag 20.9.10 wird mit Preßlufthammer der Stahl im Beton freigelegt. Höllischer Lärm.
-
-
das geht wohl die ganze Woche so (Bewehrungen freilegen) Dann bleiben noch 4 Wochen für Ronovierung.
-
an der Brüstung wurde schon am Montag und Dienstag im 8. und 7. Stock gearbeitet. Offensichtlich nicht gut genug, sodass ich den gleichen Zirkus, verbunden mit Lärm der durch Mark und Bein ging zuum wiederholten Male hatte.
-

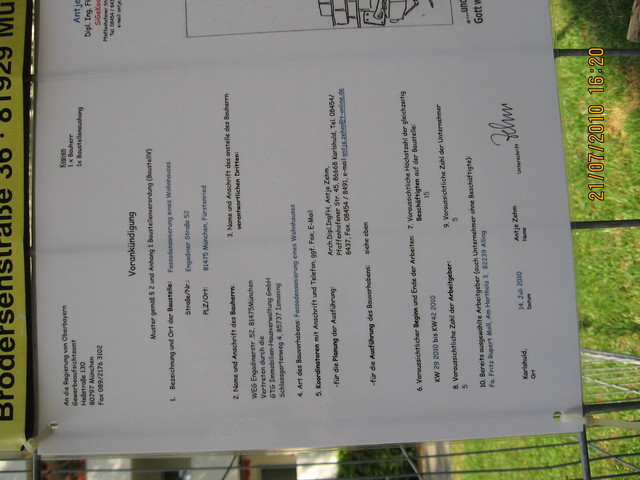

Die kommen nicht von der Stelle. Die ganze Woche konzentriert auf 8. und 7. Stock. Heute habe ich per eMail eine Anfrage an den Architekten gesandt und mit Einschaltung der Immissionsschutz-Stelle bzw. Lokalbaukommission gedroht.
-
nach dem Architekten mußten mit dem heutigen Tag, die Freilegungsarbeiten der Bewehrungen beendet sein.
Heute wurde noch (lärm-)intensiv mit Preßlufthammer, Flex und Sandstrahler gearbeitet. -

von oben nach unten (8. - 7. Stock) durchgesägt
-
Samstag
-
-
Balkonboden vom 7. in den 6. Stock
-
