Premier projet important de OSG, premier game de Time Management
Chantier: 12 mois.
Status: Completed. -
Pitch +Production
-
Formation, consulting, et game design expertise sur le projet World of Finance, premier time management game de OSG
-
Suivi avec 5th street pour une suite de WOF, recherche de potentiels éditeurs ou financeurs pour WOF ou projet similaire (time management financial game).
Chantier: 3 mois.
Status: Terminated. -

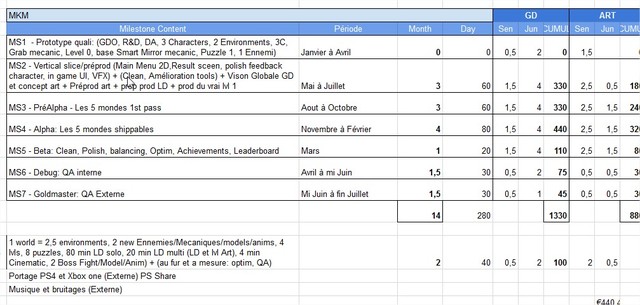

Démarrage du chantier du prototype MKM
Chantier: 5 mois.
Status: Completed. -
-
-
Transition vers la métier de producteur
-
remise en place du chantier DOU, en vue de clôturer notre engagement vis à vis du CNC, transmis plus tard à Jolan lors de son mentoring.
Chantier: 2 mois.
Status: Completed. -
-
Dossier Prêt à taux 0: 100K
Total obtenu : 300K
Total cumulatif des financements: 300K
Chantier: 7 mois.
Status: Completed. -
-

En partenariat avec les leads et l'ancien producteur, révision et réactualisation des systèmes de process.
Chantier: 3 mois.
Status: Completed. -
-
Lead sur le dossier, total obtenu: 136K
Chantier: 1 mois.
Status: Completed. -
-
remise en route du chantier Farty Pig, devenu Rave Farty, pour sortie avec éditeur Gigataur.
Chantier: 3 mois.
Status: Terminated. -
-
-
Grand début de TEMPO, et nouveaux outils excels pour le tracking des tâches et temps, obtenant ainsi des coûts de productions plus affinés.
Chantier: 4 mois.
Status: Completed. -
-
Arrivée de Pierrette, Mado, Hervé!
Chantier: 1 mois.
Status: Completed. -
-
Prêt 0% de TOTAL: 30 K
Total cumulatif des financements: 430K
Chantier: 5 mois.
Status: Completed. -
Etude des besoins d'OSG en matière de formation
Chantier: 1 mois
Status: Completed -
-
Transition vers gestion et financement de la production
-
-
Chantier: 1 mois
Status: Completed -
Prêt 100K
Total cumulatif des financements: 400K
Chantier: 1 mois.
Status: Completed. -
-
accueil et formation au poste de scrum master, implications dans les tâches du producteur, et recherche de pistes d'innovations process et outils.
Chantier: 6 mois.
Status: Completed. -
-
-
Mise à jour des connaissances de pilotage comptable et financier entreprise
Chantier: 3 mois.
Status: Completed. -
-
Mise en place de méthodes rationnelles comparatives et projectives, de concert avec les leads et Jolan, basée sur les projections de ressources humaines, les projections financières et les coûts de projets passés.
Chantier: 3 mois.
Status: Completed. -
Rédaction avec Hervé du contrat GH. Négociations fortes avec son concours, pour protéger le moteur et les intérêts d'OSG. Négociations fortes sur les royalties et le remboursement de l'avance par GH.
Chantier: 3 mois.
Status: Completed. -
-
-
Formation à la levée de fonds par des investisseurs externes privés.
Chantier: 3 mois.
Status: Completed. -
-
Gros travail d'équipe et individuel, ainsi que rendez-vous avec consultants Hakim, Christophe et Corinne.
Chantier: 3 mois.
Status: WIP. -
-
Dossier subvention en attente
Chantier: 1 mois.
Status: On Hold. -
Réactualisation de la vision trésorerie du pôle pilotage au moyen d'un nouvel outil excel complet
Chantier: 2 mois.
Status: Completed. -
-
-
Prêt obtenu: 300K
Total cumulatif: 730K
Chantier: 1 mois.
Status: Completed. -
-
anticipation de l'arrivée de nouveaux postes
-
Suivi de projet avec Jolan sur l'automatisation des tâches principales du contrôle de gestion de JIRA/TEMPO vers nos templates excels. Redesign des templates de contrôle des coûts.
Chantier: 2 mois.
Status: Completed. -
-
Réalisation d'un prototype pour analyse rapide en un clin d'oeil des chiffres clés d'OSG
Chantier: 2 mois.
Status: Completed. -
-
Aide à la résolution chiffrée des licences, et à la négociation.
Chantier: 2 mois
Status: Completed -
-
Prise en charge du dossier admin et financier avec le concours de Pierrette, Jolan et Guillaume.
Chantier: 1 mois.
Status: Completed. -
Prise en charge du dossier admin et financier avec le concours de Pierrette, Jolan et Guillaume.
Chantier: 1 mois.
Status: Completed. -
-
-
Partie admin sur le dossier, en conjonction avec Jolan, Pierrette, et Guillaume.
Prêt 0% obtenu: 80K
Total cumulatif des financements: 810 K
Chantier: 1 mois.
Status: Completed. -
-
Basé sur un logiciel "unique" slack, établissement d'un cahier des charges relatif aux besoins, mise en place de phases de tests des solutions envisagées
Chantier: 2 mois.
Status: Not Started. -
-
Clarification des postes et responsabilités de chacun. Relations aux process et fonctionnements de l'entreprise et des équipes.
Chantier: 1 mois.
Status: Not Started. -
Délégation de la production à Jolan, transition vers la BI, travail au centre de la production avec Jolan et la comptabilité et RH de Pierrette et Guillaume, et le marketing/communication/édition de Mado et Hervé.
-
-
Recherche, formation, et étude de mise en place d'un nouveau schéma de rémunération
Chantier: 2 mois.
Status: Not Started. -
Mise en place de process applicables et nécessaires.
Chantier: 1 mois.
Status: Not Started. -
-
-
Recherche de software correspondant au prototype designé auparavant en interne.
Chantier: 2 mois.
Status: WIP. -
-
Recensement des besoins en pilotage et production des besoins de formation. Etudes des solutions et agenda de formation.
Chantier: 3 mois.
Status: Not Started. -
-
Analyse et création de fiches de postes, objectifs par postes et achievements.
Chantier: 2 mois.
Status: Not Started. -
Avec la croissance d'OSG et l'ambition croissante des projets et de la stratégie, besoin d'organisation claire et efficace du pôle pilotage.
Chantier: 2 mois.
Status: Not Started. -
Scénarios de vente.
Chantier: 1 mois.
Status: Not Started. -
-
-
-
Chantier: 2 mois.
Status: Not Started. -
Analyse et anticipation des outils financiers (design et solutions) pour la croissance des projets en lien avec la data analyse. Intégration de la data au coeur des systèmes décisionnels financiers et productifs.
Chantier: 1 mois.
Status: Not Started. -
-
En conséquence des chantiers RH et FI (intégration data entre autre), mise en place d'un système de rémunération ré-compensatoire.
Chantier: 1 mois.
Status: Not Started. -
-
Analyse structurelle et de production à l'égard de la création d'une nouvelle entité d'édition pour OSG.
Chantier: 3 mois.
Status: Not Started. -
-
Chantier: 6 mois.
Status: Not Started. -
