Entrega de Diseño de Negocio a las áreas involucradas.
-
Se realiza la presentación del proyecto con los participantes involucrados, definiendo la metodología de SCRUM y solicitando una alternativa de Solución
-

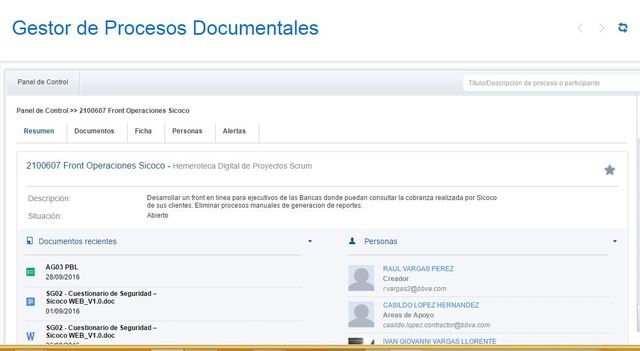

Se formaliza el trabajo mediante la metodología SCRUM y se da de alta el proyecto en los sistemas institucionales para su seguimiento
-
Se inician mesas de trabajo para agilizar el plan de trabajo, definiendo las Historias de Usuarios y cada uno de los Sprint´s
-

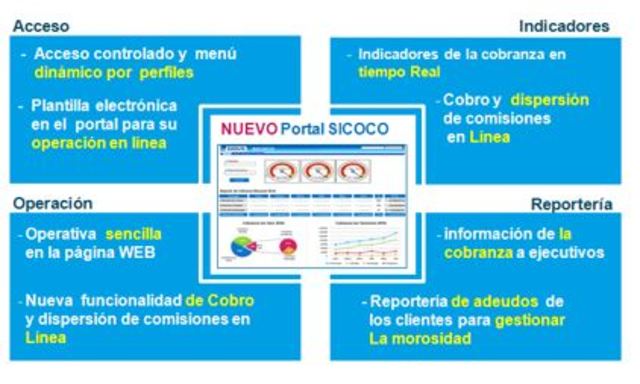

Se recibe y revisa la propuesta de Solución a las peticiones realizadas en el Diseño de Negocio
Puntos Relevantes:
1. Plataforma
2. Funcionalidad WEB
3. Alcance del proyecto
4. Plan de Liberación -
Se realizan las Historias del proyecto para definición de los SPRINT´s y entendimiento de los requerimiento. Ver factibilidad y tiempo que tomará desarrollarlas
-

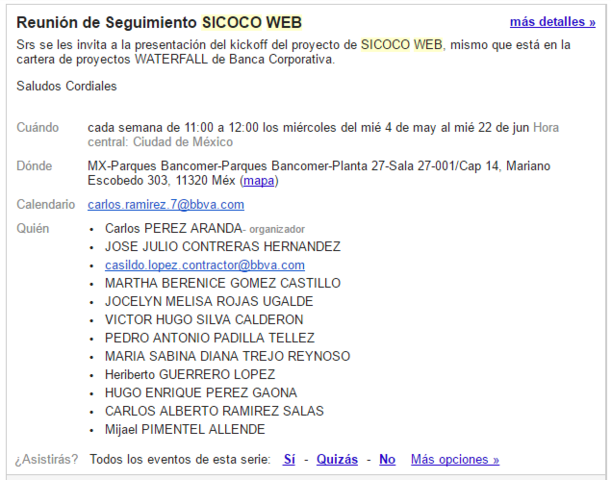

En esta fecha se lanzo formalmente el proyecto bajo la nueva metodologia agile SCRUM
-
Se define con el equipo, el número de SPrint´s y la agrupación de las historias de usuario en cada uno de ellos, asi como las fechas de atención y liberación Plan de Trabajo Real
-
Se toman 3 días de Curso para conocer la nueva metodología de SCRUM
-
Sprint1 Instalado correctamente
-

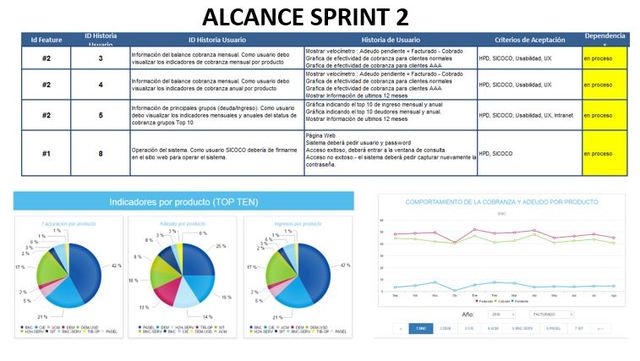

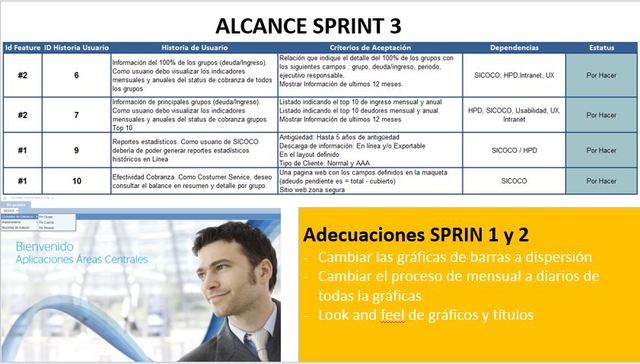

Instalación del SPRINT 2 con Incidencias
-
-
Integración de la pantallas de Operación
1. Consulta de Cobranza por grupo, cuenta y Periodo
2. Mantenimiento de Tarimas, Inetgración manual y Dispersión inmediata
3. Reporte. 1) Adeudos
