Con fecha 14/05/2021, se suscribe el contrato N° 044-2021-GRH/GGR, entre el GOBIERNO REGUIONAL DE HUANUCO y el CONSORCIO HIDRAULICO HUALLAGA, para la ejecución de la obra: “CONSTRUCCION DE SISTEMA DE IRRIGACION RIO CONCHUMAYO MARGEN DERECHA, PROVINCIA DE HUANUCO – HUANUCO”
-
Con fecha 02/09/2021, SubGerencia de Obras y Supervisión, mediante MEMORANDUM N° 1559-2021-GRH/GRI/SGOS, Designa al Ing. Yuder Ureta Flores como inspector N°1 de obra
-
Con fecha 06/09/2021, se da Inicio a la ejecucion de la obra: “CONSTRUCCION DE SISTEMA DE IRRIGACION RIO CONCHUMAYO MARGEN DERECHA, PROVINCIA DE HUANUCO – HUANUCO”, a cargo del CONSORCIO HIDRAULICO HUALLAGA.
-
Con fecha 30/09/2021, se PARALIZA la ejecución de Obra: “CONSTRUCCION DE SISTEMA DE IRRIGACION RIO CONCHUMAYO MARGEN DERECHA, PROVINCIA DE HUANUCO – HUANUCO”, por causas imputables al contratista (renuncia del RESIDENTE DE OBRA).
-
Con fecha 12/10/2021, se RE-INICIA con la ejecución de la obra: “CONSTRUCCION DE SISTEMA DE IRRIGACION RIO CONCHUMAYO MARGEN DERECHA, PROVINCIA DE HUANUCO – HUANUCO”, a cargo del consorcio HIDRAULICO HUALLAGA, con el nuevo Residente de Obra el Ing. Roberto B. Mondragón Bazán.
-
Con fecha 12/10/2021, con CARTA N°023-2021-CCH/CRPE-RC, el CONSORCIO HIDRAULICO HUALLAGA presenta el INFORME TECNICO DE REVISION DEL EXPEDIENTE TECNICO DE OBRA.
-

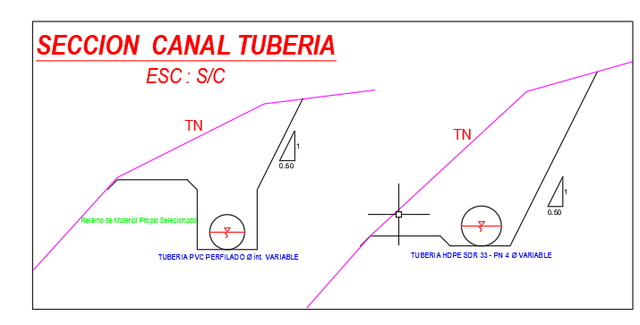

Informe Técnico N° 009-2021/GC, el proveedor de las tuberías Koplast precisa que el espacio de trabajo para la instalación de las tuberías es deficiente (reducido) y recomienda aumentar el ancho de plataforma de trabajo.
-
Con fecha 13/11/2021, el CONTRATISTA realiza la consulta sobre la uniformización de los diámetros de tubería con respecto a la ejecución de la ETAPA N°01.
-

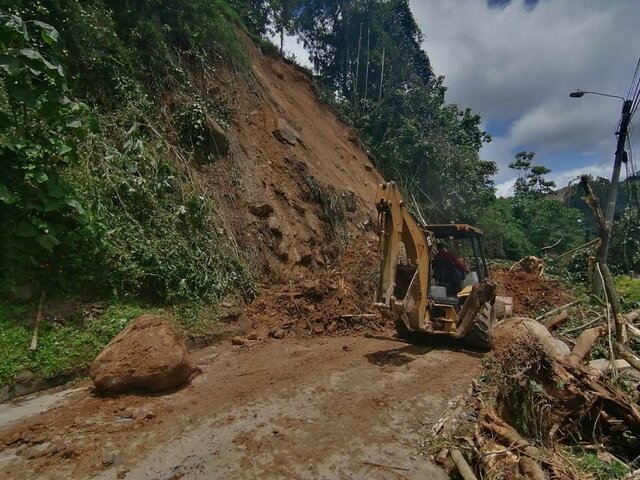

Con fecha 27/11/2021, se PARALIZA la ejecución de la Obra: “CONSTRUCCION DE SISTEMA DE IRRIGACION RIO CONCHUMAYO MARGEN DERECHA, PROVINCIA DE HUANUCO – HUANUCO”, por causas no atribuibles al contratista (LLUVIAS EN LA ZONA DE TRABAJO).
-
Con fecha 23/05/2022, Sub Gerencia de Obras y Supervisión, mediante MEMORANDUM N° 859-2022-GRH-GRI-SGOS, se designa al nuevo Inspector de obra Ing. Hipólito Noreña Puri, en cambio del Ing. Yuder Flores Ureta
-
Con fecha 01/06/2022, se RE-INICIA la ejecución de Obra: “CONSTRUCCION DE SISTEMA DE IRRIGACION RIO CONCHUMAYO MARGEN DERECHA, PROVINCIA DE HUANUCO – HUANUCO”, con nueva fecha de termino de obra 22/02/2025, y se ACTUALIZO EL CAO Y PROGRAMACION DE EJECUCION DE OBRA.
-
Con fecha 08/06/2022, con Carta N° 040-2022-CHH/CRPR-RC, se presenta el INFOFME DE DISEÑO HIDRAULICO DEL CANAL DE CONDUCCION DE ACUERDO A LOS PLANOS GEOREFERENCIADOS
-
Con fecha 22/07/2022, con CARTA N° 0020-2022-INSPECTOR/HMP-IO, solicita Ing. Hipolito Noreña, informe técnico detallado sobre la necesidad de adicional y deductivo vinculante.
-
Con fecha 26/08/2022, mediante CARTA N° 067-2022-CHH/CRPE-RC, se realiza un REITERATIBO PARA LA APROBACION DE LOS PLANOS DE REPLANTEO.
-
Con fecha 09/09/2022, Sub Gerencia de Obras y Supervisión, mediante MEMORANDUM N° 1348-2022-GRH-GRI-SGOS, se designa al nuevo Inspector de obra al Ing. Floriano Sabrera Lezameta en cambio del Ing. Hipólito Noreña Puri.
-
Con fecha 02/10/2022, mediante CARTA N°69-2022-GRH-GRI-SGOS/HNP-IO, se reitera la solicitud de aprobación de planos de replanteo.
-
Con fecha 11/11/2022, con CARTA N° 065-2022-INSPECTOR/FSL, el Inspector Ing. Floriano Sabrera Lezameta, solicita la aprobación de los planos de replanteo en su totalidad de la obra mediante acto resolutivo.
-
Con fecha 27/12/2022, mediante el MEMORANDUM Nº 1837-2022-GRH-GRI/SGOS, se notifica el cambio de Inspector al Ing. HIPOLITO NOREÑA PURI en cambio del ING. FLORIANO SABRERA LEZAMETA.
