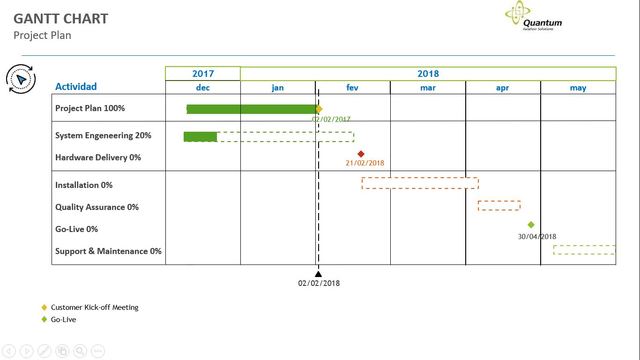

Reunión de planeación y programación de recursos.
-
identificar requerimientos de la operación, equipos críticos,equipos con requerimientos adicionales (instalaciones requeridas) y anticipar dificultades del cronograma planteado vs implementación real.
-
Se reciben los recursos según lo planeado (relés, brocas, cables, empalmes.......)
-
Se reciben los elementos de importación, con un retraso de acuerdo a lo planeado de seis dias.
-
Se desplazan los equipos de trabajo seleccionados a BOG
- CLO Sergio Avendaño
- RNG Milton Soto
- RNG Agelo Mauricio. -
Para optimizar los recursos se inicia con los equipos que se encuentran en mantenimiento.
-
LCV 216, LPL 156, LPY 138, LPY 122
-
LPL 110, LTR 193
-
LAR 137, LPL 137, LPL 204, LTR 166
-
LPY 121, LPL 120
-
LPL 180, LTR 165
-
LCV148, LCV 166, LCV 202, LCV 214, LCV 215, LTR 120, LTR 145, LTR 920, LTR 156.
-
LPL 1010, LPL 210
-
Por motivos de salud se adelanta su regreso, quedando con un solo equipo para finalizar el proyecto.
-
LPL 203, LPY 139, LPL 143, LCV 217
-
El técnico Sergio avendaño se retira del proyecto, para realizar adaptación de planta-paymover
-
LPY 125, LPL 171
-
LPY 120, LPL 158, LPL 157
-
se hace el relevo por el técnico Esneyber Cobo.
-
No se hubo disponibilidad de equipos para el proyecto
-
LPL 202, LPL 200, LPL 205, LPL 210
-
LPY 140, LPL 198
-
LPY 126, LTR 172
-
LAR 135, LTR 194
-
LPL 121, LCV 192
-
RNG Milton Soto
CLO Neyber Cobo -
Queda pendiente una etapa de ajuste, cuando se tengan integrados todos los equipos en el mapa.
