Se suscribe el acta de iniciación del contrato con la firma DISEÑO INTERVENTORIA Y CONSTRUCCION DE OBRAS ARQUITECTONICAS Y CIVILES S.A.S.,
-
EL contratista manifiesta la imposibilidad de continuar con la ejecución del Contrato, i y solicita la cesión del. contrato al Ingeniero Oscar Sánchez González identificado con C.C. 74.812.151 de Nunchia - Casanare
-
Reunión Secretaria de Planeación, interventoría y contratista conocer el predio
-
Se suscribe el acta de Inicio Con El Ing Oscar Sanchez Gonzalez el Municipio de arbeláez
-
Localización de GPS y punto de amarre contratista e interventoría
-

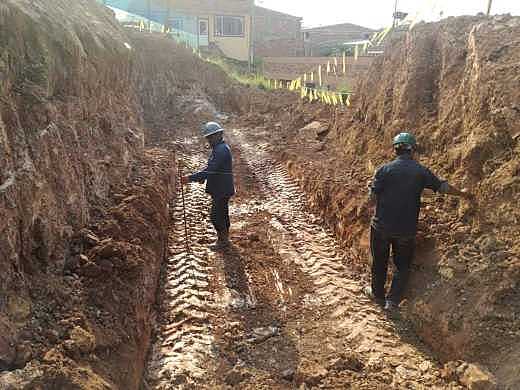

Se inician actividades de localización y replanteo comisión topografía contratista
-

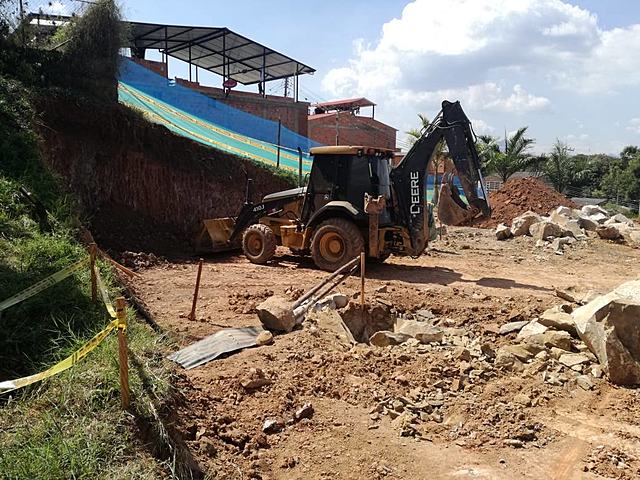

Se continua con la excavación para el muro de contención costado norte
-
Socialización del Proyecto con la comunidad Alcaldía de Arbelaéz
-

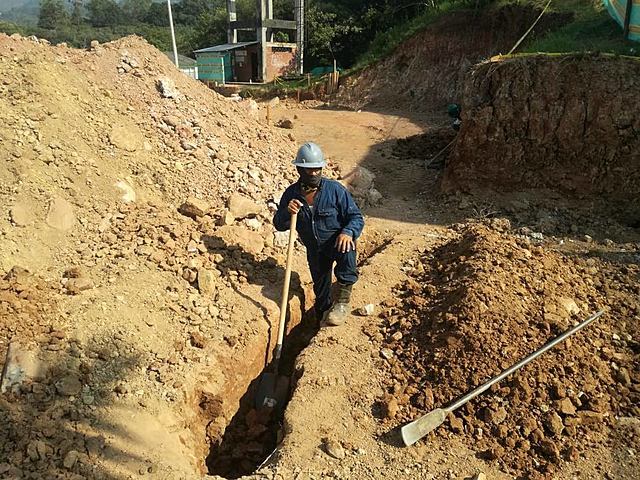

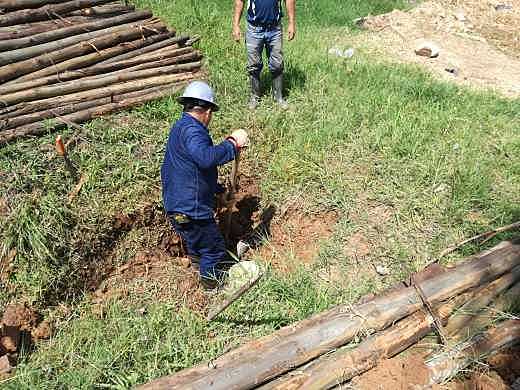

apiques para Localización de redes de acueducto que atraviesan el lote.
-

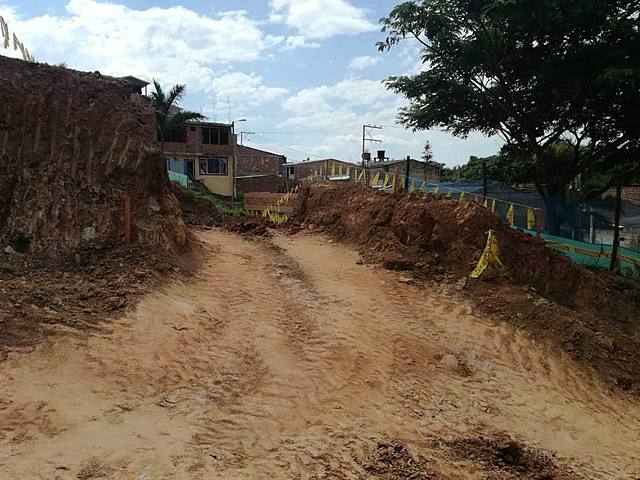

Explanación lote costado suroccidental
-
Estructura de piso polideportivo
-
Instalación de la Valla
-

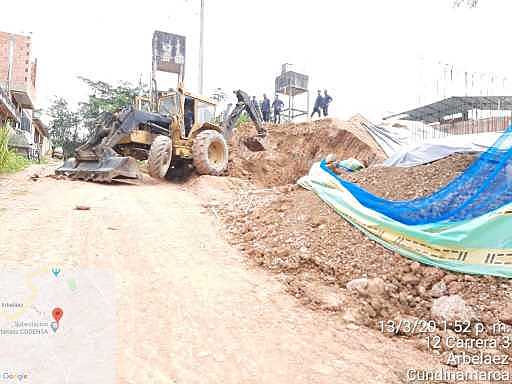

Se inicia excavación manual para Traslado de tuberías 3" y 4" de acueducto que interfieren con las actividades de obra.
-

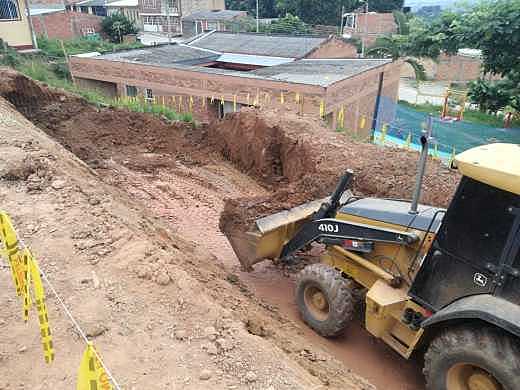

Se inician las labores de excavación para construcción muro de contención costado norte
-

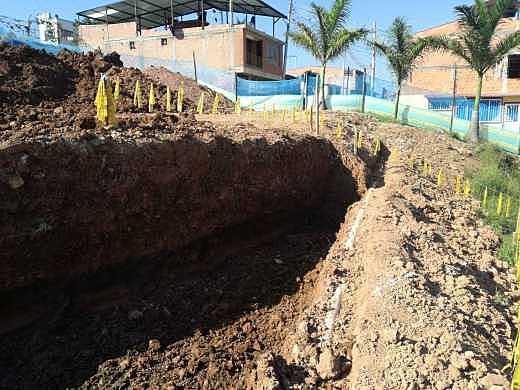

Se continua con excavación mecánica y se retiran tres tubos de 4" PVC de agua potable y entrega a la empresa de servicios públicos
-

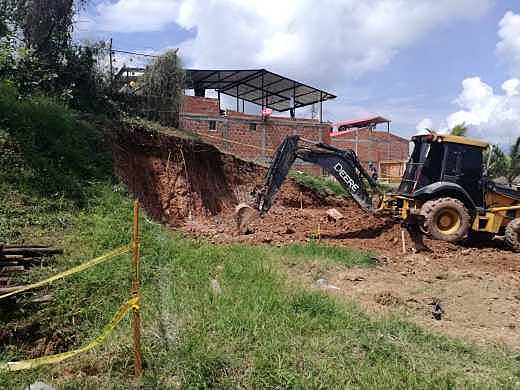

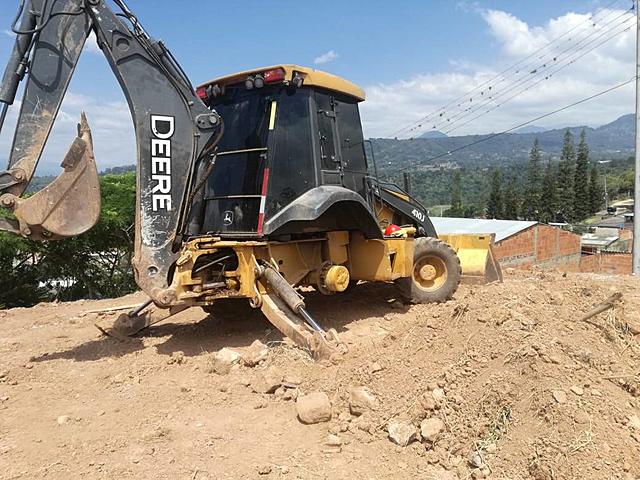

Se continua con la excavación para el muro costado norte
-
Se continua con la excavación mecánica muro costado norte
-
Se realiza chequeo de niveles a la excavación para muro costado norte
-

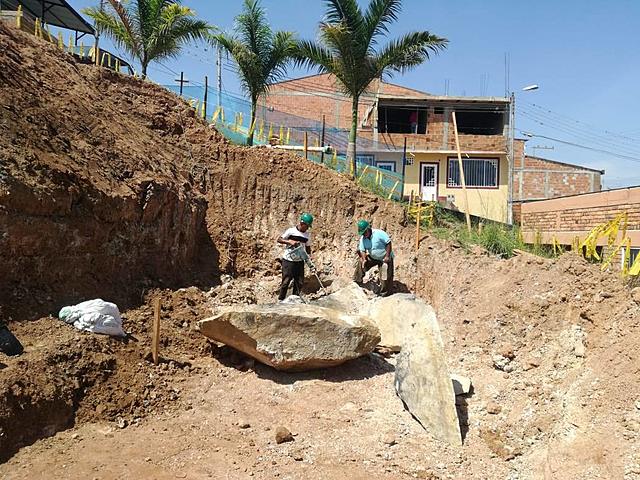

Se continúa excavación para muro costado norte se hizo necesario la demolición de fragmento de roca
-

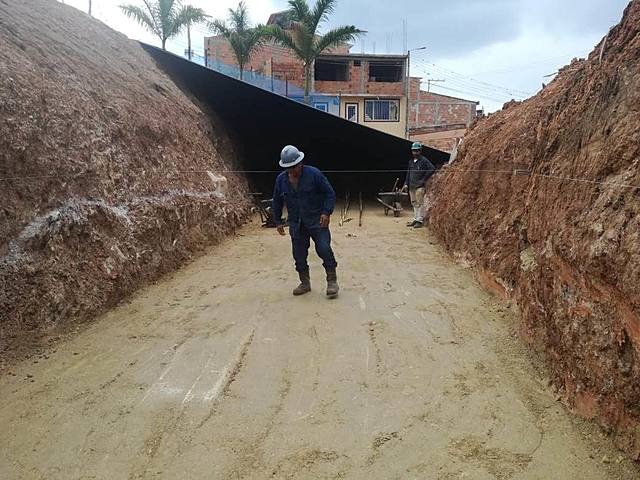

Se realizo rnivelacion y compactación de la subrasante y mejoramiento del piso con material granular.
-

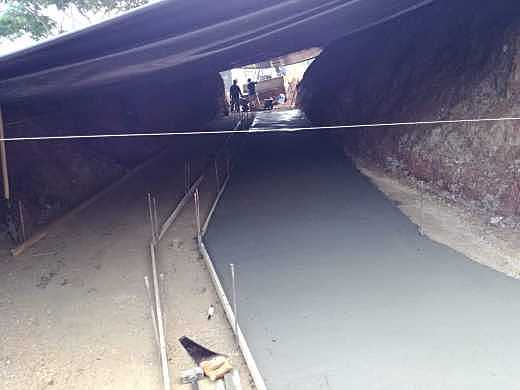

Se suministro y coloco concreto para solado de limpieza
-

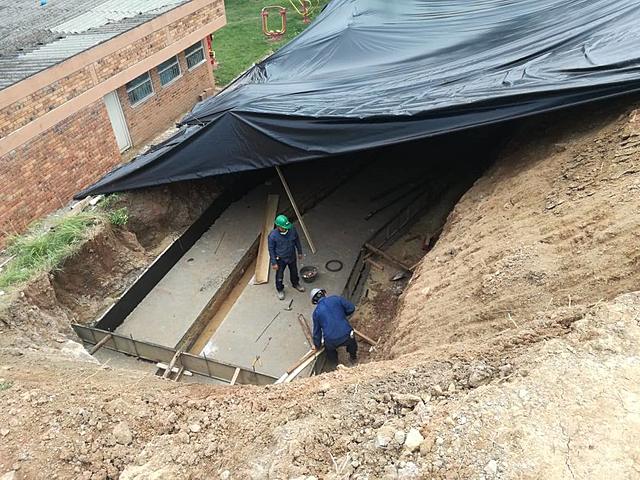

Se instala la formaleta para zarpa muro costado norte y llega el acero de refuerzo
-
Llega acero de refuerzo y alambre
-

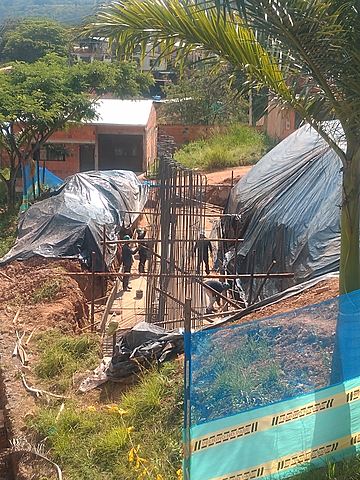

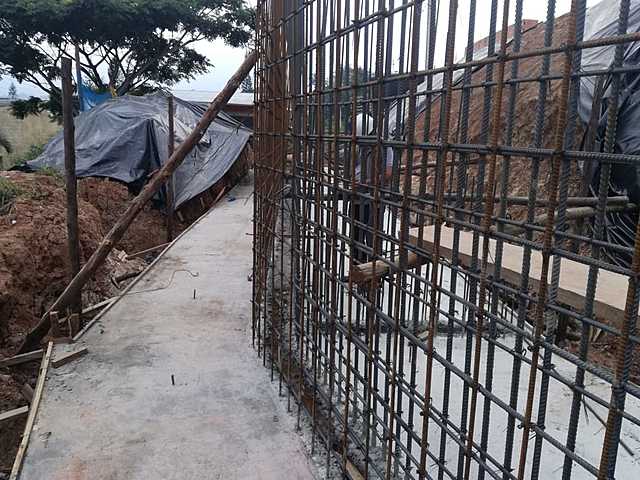

Amarre de acero de refuerzo dentellón y zarpa muro costado norte
-
Terminación amarre acero de refuerzo para dentellon, zapata y cuerpo muro costado norte,se asegura formaleta
-

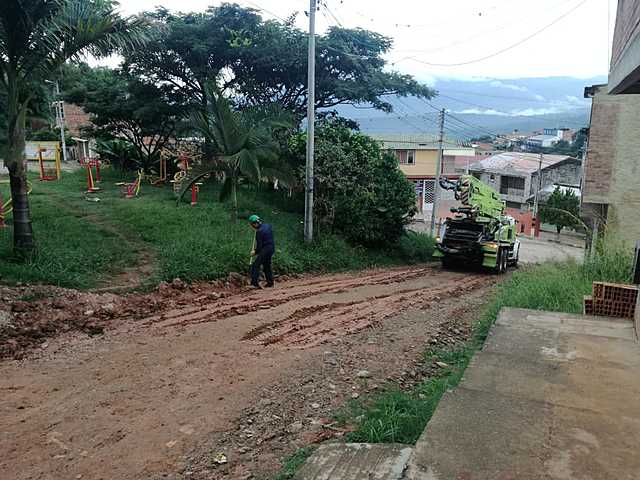

No pudo ingresar a la obra la cama baja con la Bomba de concreto debido al mal estado de la via lluvias a la madrugada, se debio reprogramar el suministro de concreto
-
Se inicia excavación para muro 4 costado nororiental
-

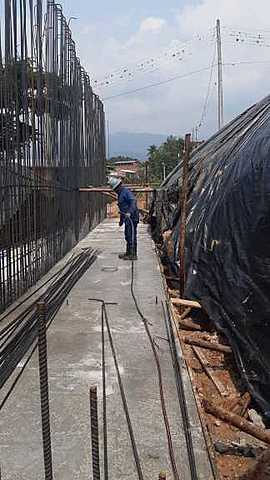

Se suministran y colocan aprox. 37 m3 de concreto 3500 psi para dentellon y zapata muros 4A y 4B
-
Curado de concreto zarpa muro costado norte
-

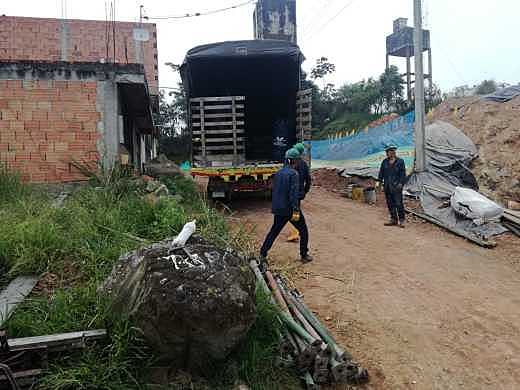

Llega a la obra formaleta y parales.
-

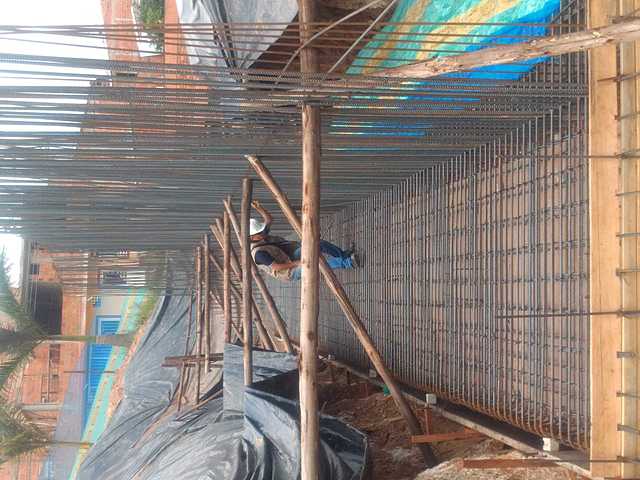

Amarre de acero de refuerzo para cuerpo de muro 4A
-

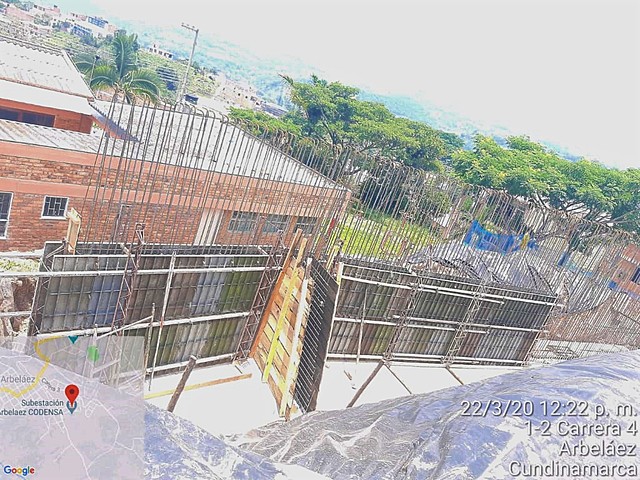

Se formaletea cuerpo de muro 4 costado norte
-

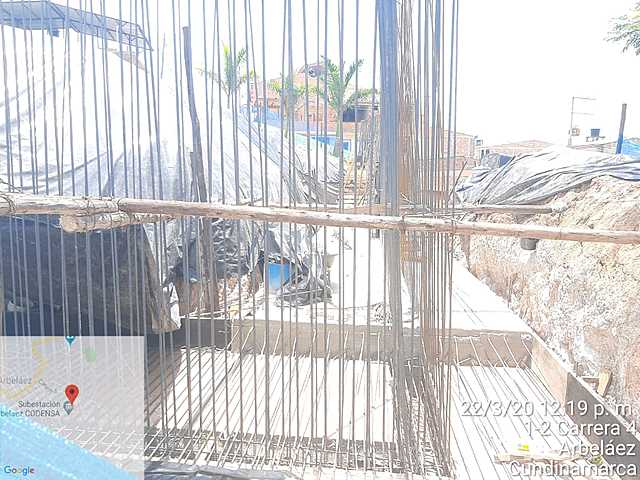

El día viernes 20 de marzo de 2020 se hace necesario suspender la obra para dar cumplimiento al decretos No. 153 del 11 de marzo de 2020 , expedido por el Gobernador de Cundinamarca,
