Linea de tiempo Proyecto Hidro Ituango.

  • Gestión del proyecto

    Los diferentes estudios fallidos no pudo concretarse nada de este proyecto.
  • Proyecto Empieza

    Empiezan a verse progresos en los diferentes estudios y licencias requeridas para el proyecto.
  • Otorgación de Licencia Ambiental del Proyecto

  • Comienzo de obras

  • Finalización construcción del túnel

    Finaliza la construcción del túnel intermedio el cual debe llevar una comporta ya que es el único que queda en funcionamiento ya que los otros dos túneles se sellan con concreto.
  • Period: to

    Taponamiento del túnel intermedio

    La presión del rio destapo el taponamiento del túnel intermedio
  • Desprendimiento de sedimentos

    Se desprende 250 mil m3 de sedimentos pero por una entrada de bypass
  • Period: to

    Desprendimiento de sedimentos

    Se desprende 250 mil m3 de sedimentos pero por una entrada de bypass seguía fluyendo el agua unos días después taponó las dos entradas del túnel intermedio.
  • Inundacion Casa de maquinas

    Equipos muy costosos e importantes quedaron sumergidos
  • Destaponamiento del túnel intermedio

    La corriente destruyo tres puentes y dejó 600 damnificados
  • Obstruccion de casa de maquinas

    Deja 4 trabajadores heridos y coloca a 5 municipios en alerta máxima aguas abajo
  • Posible rompimiento de la presa

    la gerencia de EPM admitió que existía la posibilidad de que la presa se rompiera debido a que el agua que estaba golpeando la base podía erosionar y desestabilizar la infraestructura
  • Decienden aguas

    el nivel de caudal del río comenzó a descender cerca de un 20%, lo que mejoró significativamente el nivel de evacuación de la presa y aceleró los trabajos de contingencia.
  • Alcanzaron la cota necesaria.

    se alcanzó la cota 410 necesaria para evitar la emergencia; sin embargo, el martes 29 del mismo mes ocurrió un nuevo movimiento en masa que obligó la declaratoria de alerta roja y una nueva evacuación
  • Terminación de vertedero

    La Empresas Públicas de Medellín anunció la culminación del vertedero, con lo que se completa una parte crucial del proyecto, a partir de la cual se podría evacuar de manera controlada el agua embalsada por las cuatro compuertas.
    En julio el nivel de alerta en Tarazá y Cáceres bajó de rojo a naranja, lo que propició el retorno de algunas familias.
  • Recibe notificación por parte de la Autoridad Nacional de Licencias Ambientales (ANLA)

    Hidroeléctrica Ituango, recibió notificación por parte de la Autoridad Nacional de Licencias Ambientales (ANLA) de una sanción ambiental al Proyecto Hidroeléctrico Ituango.
    La sanción fue enviada a la Sociedad Hidroeléctrica Ituango, dueña de la licencia ambiental de la futura central de generación de energía eléctrica.
  • EPM y sus contratistas avanzan en varios frentes de trabajo

    para proteger a las comunidades ubicadas aguas abajo del proyecto hidroeléctrico Ituango, cuidar el ambiente y superar la contingencia en la futura central de generación de energía
  • Abertura de compuertas del vertedero

    Abren tres compuertas del vertedero
  • Logró el cierre de la primera compuerta

    EPM logró el cierre de la primera compuerta de captación del proyecto hidroeléctrico Ituango
  • Implementa nuevas medidas operativas para el cierre de la compuerta No.1 de la casa de máquinas

    Para proteger a las comunidades y cuidar el ambiente, EPM implementa nuevas medidas operativas para el cierre de la compuerta No.1 de la casa de máquinas del proyecto hidroeléctrico Ituango
  • Logró el cierre de la segunda compuerta de captación

    Sin contratiempos, EPM logró el cierre de la segunda compuerta de captación del proyecto hidroeléctrico Ituango
    En una maniobra cuya duración fue de 57,17 minutos, de manera controlada y sin inconvenientes técnicos, EPM realizó el cierre de la segunda compuerta de captación del proyecto hidroeléctrico Ituango, la última que quedaba abierta para el paso del agua por la casa de máquinas.
  • El agua del río Cauca empezará a fluir de nuevo por el vertedero

    El agua del río Cauca empezará a fluir de nuevo por el vertedero

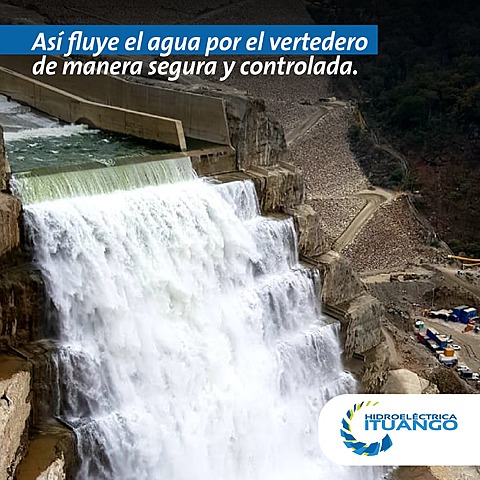

    Pasadas las 8 p.m. de hoy, el agua del río Cauca empezará a fluir de nuevo por el vertedero del proyecto hidroeléctrico Ituango
    El flujo se incrementará a una tasa aproximada de 8 metros cúbicos por hora durante las próximas 72 horas.
