Instalaciones Raquetball

  • listado de oferentes

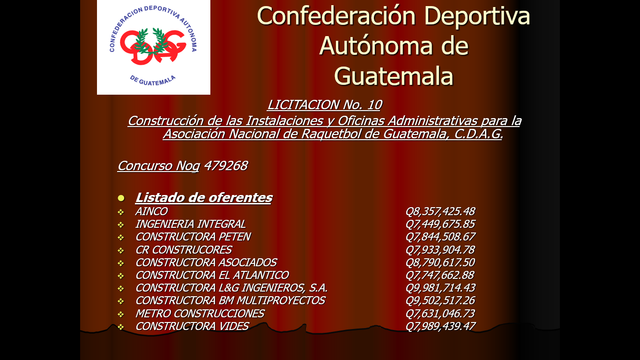

    listado de oferentes
    Se presenta el listado de oferentes para Construcción de las Instalaciones y Oficinas Administrativas para la Asociación Nacional de Raquetbol de Guatemala, C.D.A.G NOG 479268
  • Contrato construccion de las instalaciones para la Asociación Nacional de Raquetbal

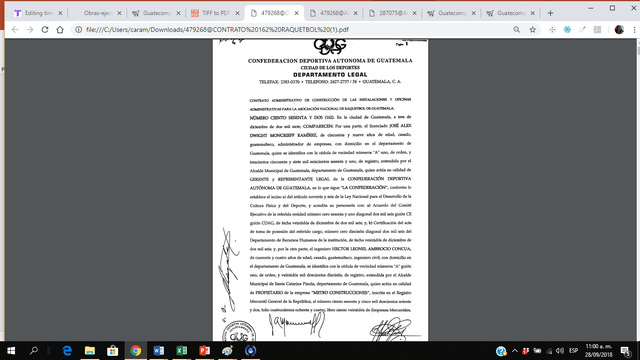

    Contrato construccion de las instalaciones para la Asociación Nacional de Raquetbal
    CONSTRUCCIÓN DE LAS INSTALACIONES Y OFICINAS ADMINISTRATIVAS PARA LA ASOCIACIÓN NACIONAL DE RAQUETBOL DE GUATEMALA, entre la CDAG y Hector Leonel Ambrocio Concúa propietario de Metro Construcciones por 7,631,046
  • Adjudicación licitación a Metro Construcciones

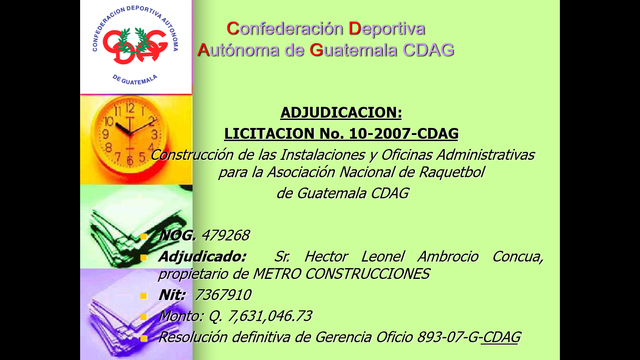

    Adjudicación licitación a Metro Construcciones
    NOG. 479268
    Adjudicado: Sr. Hector Leonel Ambrocio Concua, propietario de METRO CONSTRUCCIONES

    Nit: 7367910
    Monto: Q. 7,631,046.73
  • Ampliación de Contrato

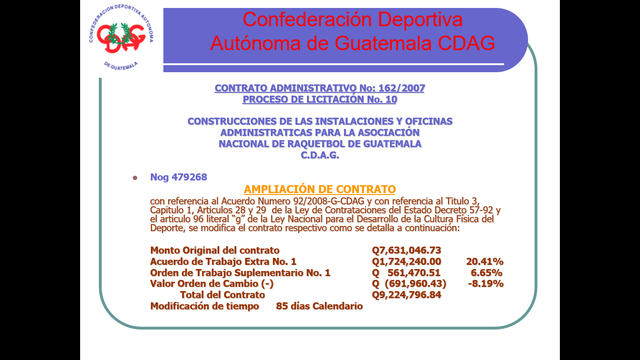

    Ampliación de Contrato
    Acuerdo de Trabajo Extra No.1 Q1,724,240.00 20.41%
    Orden de Trabajo Suplementario No.1 Q561,470.51 6.65%
    hasta llegar a 9,224,796
  • Ampliación del contrato

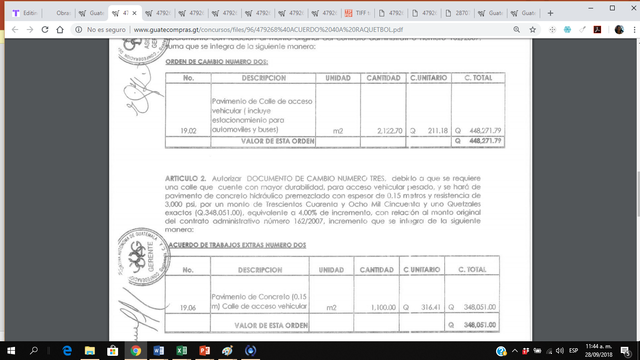

    Ampliación del contrato
    Se incluye la orden extra 2 y se modifica parte de la orden extra uno para quedar en un total de 9,124,576
  • Acuerdo 041-2014 amplía presupuesto

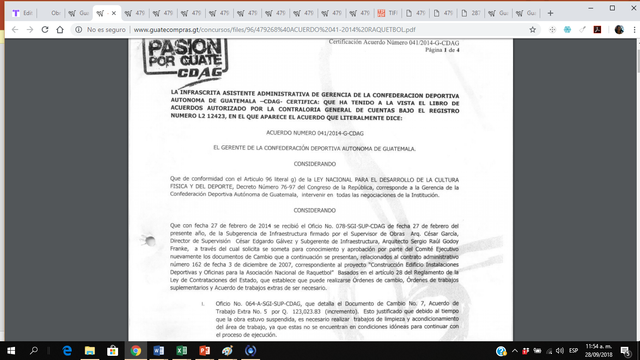

    Acuerdo 041-2014 amplía presupuesto
    Se dan órdenes de trabajo complementarias y se piden modificaciones. El presupuesto final queda en Q10,875,853. Se pide ampliación del tiempo de construcción hasta el 5 de noviembre de 2014
  • Suspensión Temporal del Proyecto

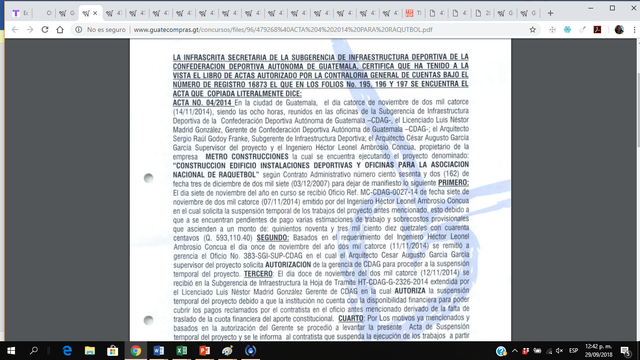

    Suspensión Temporal del Proyecto
    Héctor Leonel solicita suspender el proyecto por pagos pendientes el 7 de noviembre de 2014 y Luis Néstor Madrid, gerente de la CDAG autoriza la suspensión por no contar con disponibilidad presupuestaria.
  • Finaliza la suspensión

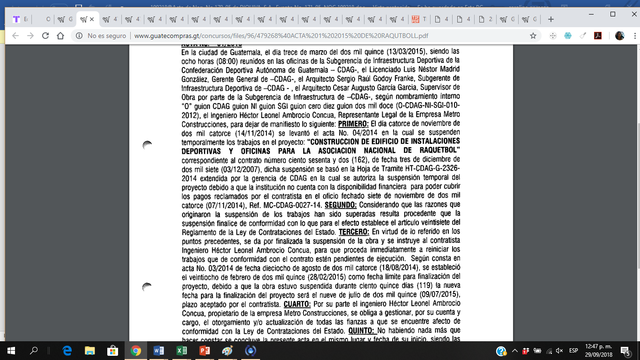

    Finaliza la suspensión
    Finaliza la suspensión
  • Ampliación monto contrato

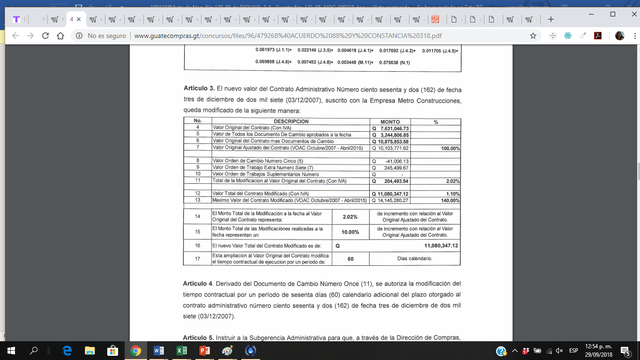

    Ampliación monto contrato
    Acuerdo para variar monto del contrato por orden 11, que contiene variaciones en los trabajos extra 5 y 7 e incrementa el saldo hasta 11,080,347
  • Suspensión del tiempo contractual de la obra

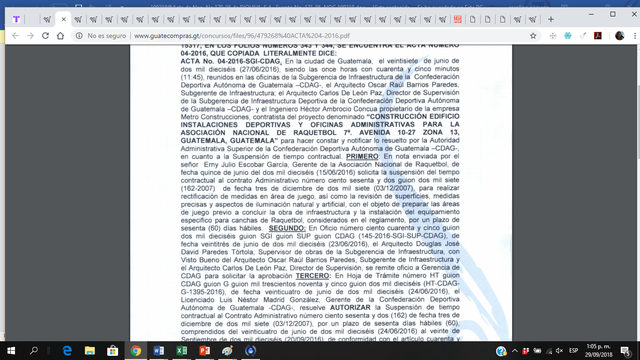

    Suspensión del tiempo contractual de la obra
    Se suspende el tiempo contractual de la obra, Acta 04-2016. Por petición de Erny Julio Escobar García para poder rectificar las medidas del área de juego.
  • Se levanta la suspensión

    "Considerando las razones de la suspensión resueltas, se levanta la suspensión".
  • Obra es inconveniente a los intereses de la CDAG

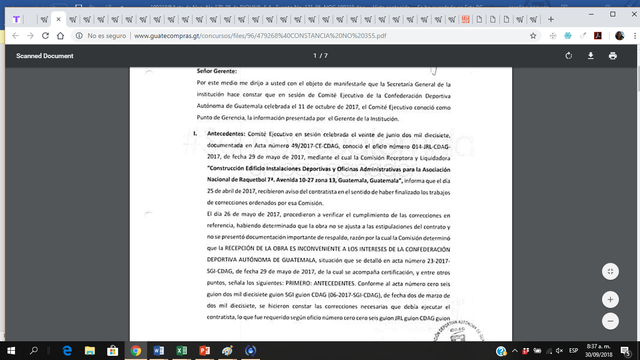

    Obra es inconveniente a los intereses de la CDAG
    Según el acta 23/2017 SGI-CDAG la obra es inconveniente a los intereses de la CDAG
  • La obra no está concluida según comisión receptora

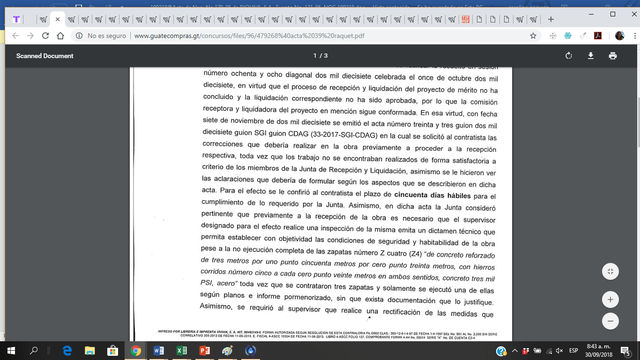

    La obra no está concluida según comisión receptora
    Acta de la comisión receptora no recibe la obra, siguen siendo necesarias correcciones
