Datos Generales:
Firma e inicio de contrato 09/12/2015 Duración: 11 meses
Finalización de contrato: (28/10/2016) -
-
-

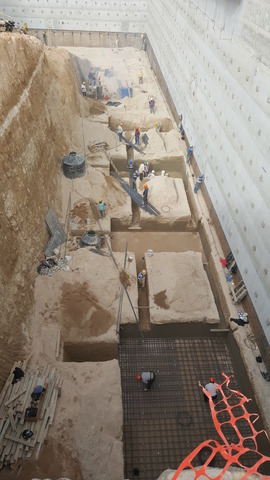

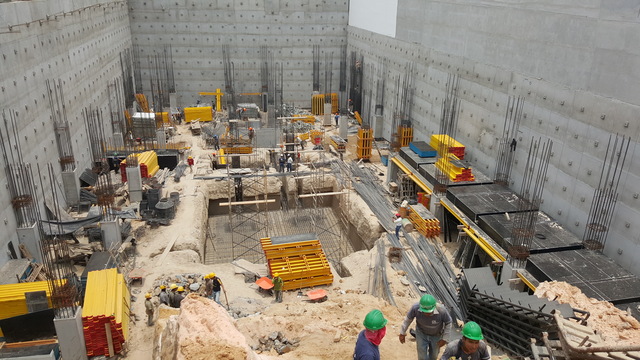

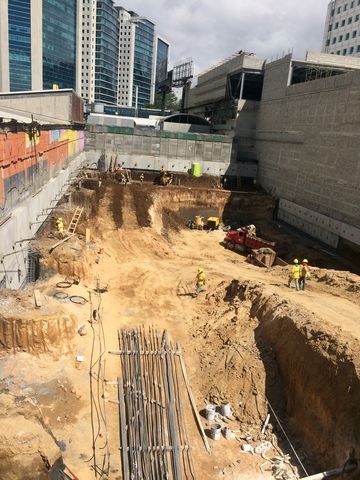

Se trabaja en armadura para zapatas.
-

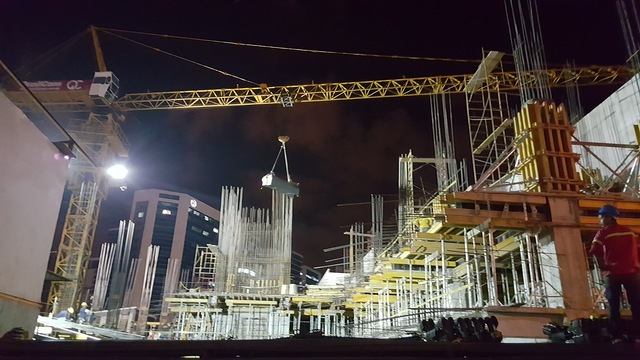

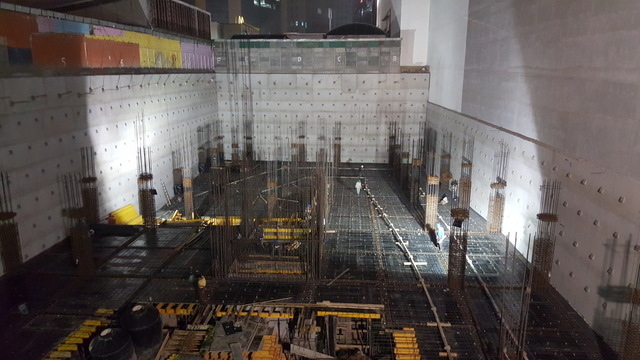

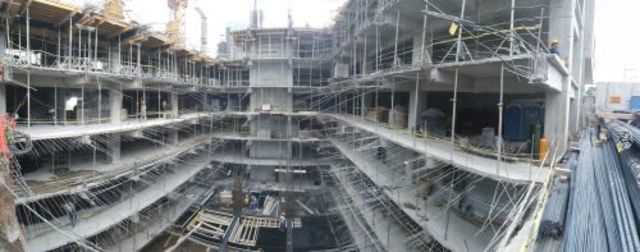

Inicia el proceso de fundición de losas. (Proyecto original 4 sótanos, 7 niveles sobre nivel de calle)
-

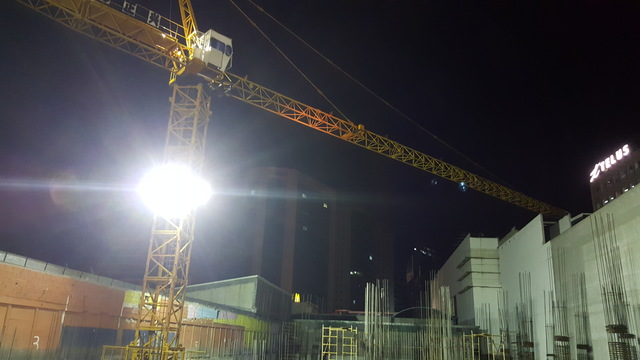

Se finaliza proceso de montaje de grúa
-
-
-

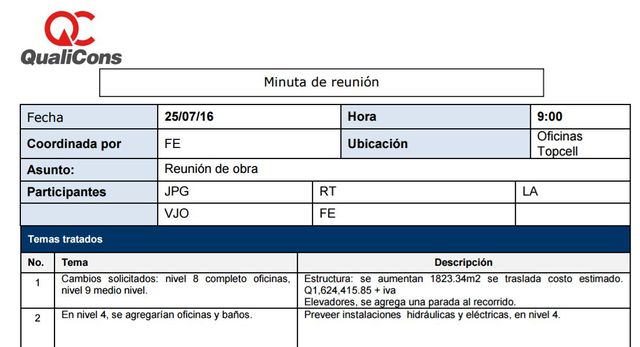

En reunión se solicita formalmente, agregar el nivel 8 completo.
-
-
-

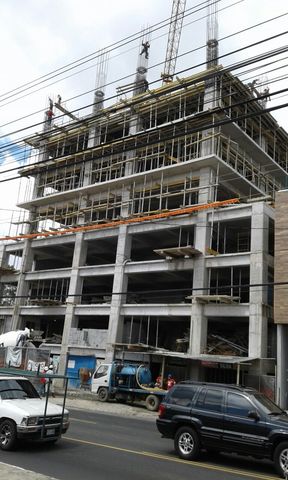

Se fundió un nivel completo de 1249.74m2 agregado al contrato original. Se generó orden de cambio por éste concepto.
-

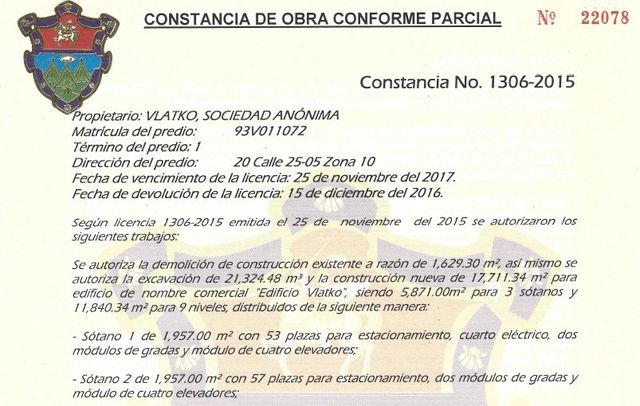

En reunión de obra, solicitaron la construcción del nivel 9. A PARTIR DE TENER EL PERMISO DE OCUPACION. Así mismo se solicita subir todo el acero necesario y el equipo de construcción a utilizar. A solicitud del cliente, se pospone el desmontaje de la grúa, que estaba programado para 16/10/2016.
-
Se solicita en reunión, que se construya el N9, y que no se desmonte la grúa, para subir material de N9.
-
Se tenia programado 16/10/2016.
Se solicitó cancelar este evento. -
En fecha 22/11/2016 se finaliza el proceso para desmontar la grúa.
-

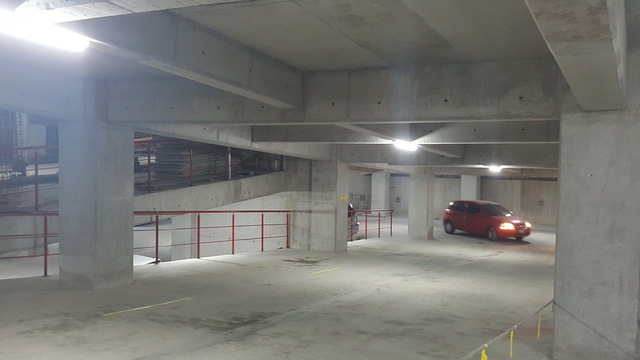

Se entrega: estructura resanada, instalaciones, pruebas de agua, módulos de escaleras de emergencia.
-
-
Se finaliza la construcción de los niveles adicionales solicitados.
-
En reunión en el proyecto, y con base en entregas previas, se solicita la recepción formal de los trabajos.
