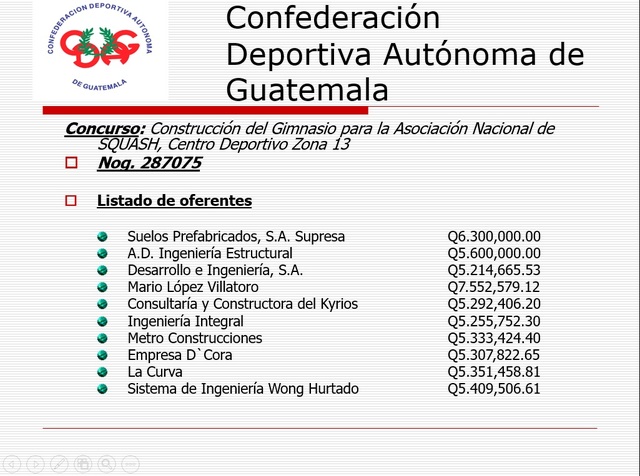

Diez personas se presentan al proceso de licitación, entre ellos "El Rey del tenis", con presupuestos que van desde los 5 a los 8 millones.
-

Se adjudica el proyecto a Ingeniería Integral, de Rodrigo Benjamín de Jesús Rendón, por 5,255,750.3
-
El contrato no cuenta con EIA, ni licencia municipal de construcción ni autorización del Instituto de Antrpología e Historia ni del Ministerio de Cultura y Deportes, según escritura 77
-

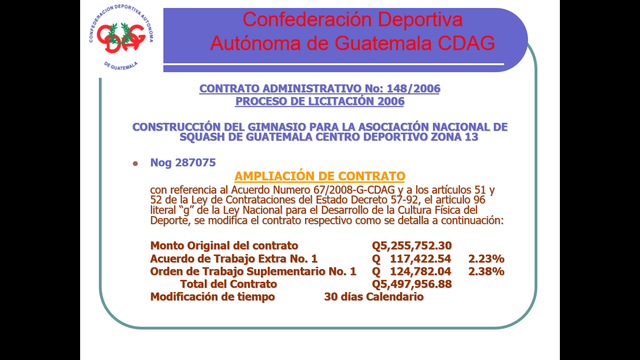

Las partes acuerdan levantar suspesión, y prórroga de 447 días (contados desde el 1-12-2006 hasta el 20-2-2008
-

Acuerdo 67/2008-G-CDAG readecúa plazo de finalización del proyecto al 19-9-2008 y amplía el contrato con dos trabajos extra hasta Q5,497,956)
-
El Acuerdo 112a/2008-G-CDAG autoriza ampliación del plazo al 18-11-2008 y el monto hasta Q 6,744,050.09
-

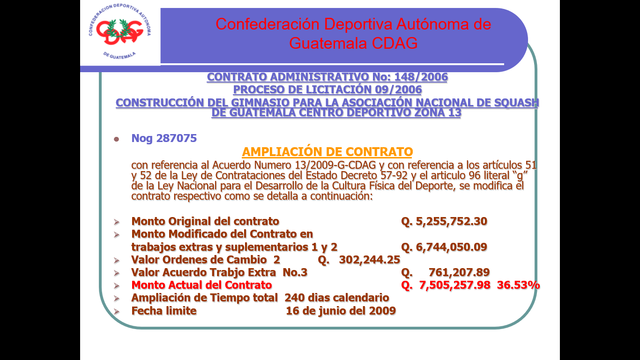

Acuerdo amplía el monto de la construcción a Q. 7,505,257.98 por concepto de Acuerdo Extra n3
-

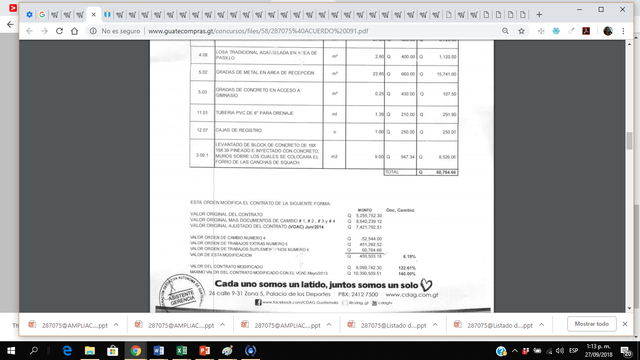

El Acuerdo 91/2014-G-CDAG autoriza los trabajos extra: orden de cambio trabajo 4 (52,544) Acuerdo Trabajos extra 5 (451,282) y trabajo suplementario 4 (60,764) ascendiendo a 9,099,742
-
Acuerdo 089/2015 Autoriza documento de cambio 5: Orden de cambio 5 (160,000), orden de trabajos extra 6 (150,962) y orden de trabajo suplementario 5 (120,724). Con la suma final según el Acuerdo: Q9,211,425. Se pide contrato adicional por superar el 20 por ciento del monto inicial
-
Los aparatos de calor de las saunas no fueron instalados, tampoco plywood de caoba, ni piso cerámico. Pero la Comisión Receptora y de Liquidación da por satisfecha la entrega
-

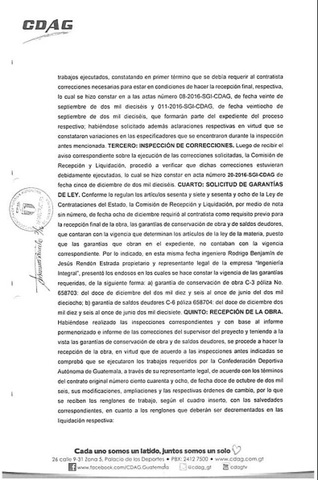

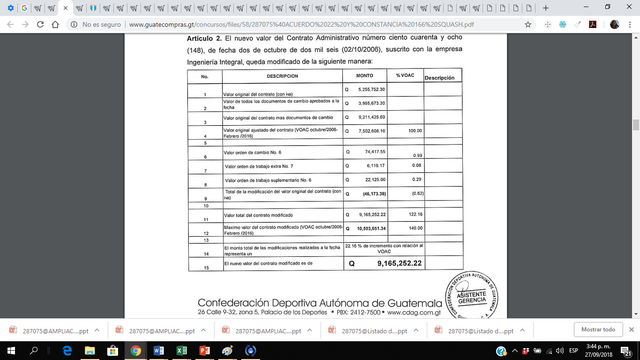

Acuerdo 022/2016-G-CDAG. Orden de cambio 6: 74,417.55) Acuerdos de Trabajos extras 7 6,119 Orden de Trabajo Suplementario 6: 22,125. Total contrato 9,165,252
-
Se recibe el proyecto con ciertas correcciones que se debitarán en la liquidación
-

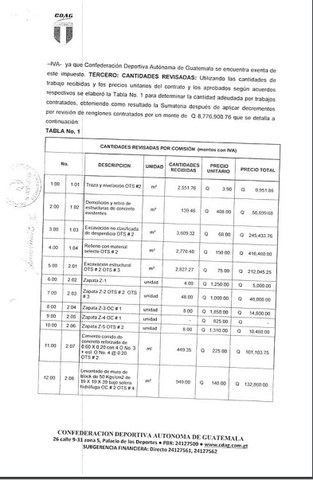

"después de aplicar decrementos por revisiónd e renglones contratados por un monto de Q8,776,900.75
