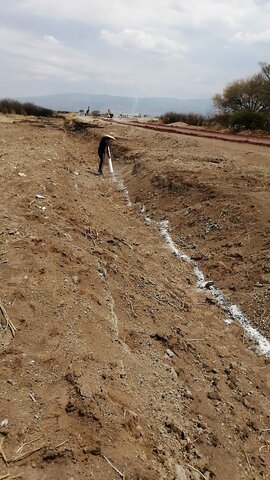

trazado inicial de canal australia por parte del ing Javier a hasta el cadenamiento 0+200.00

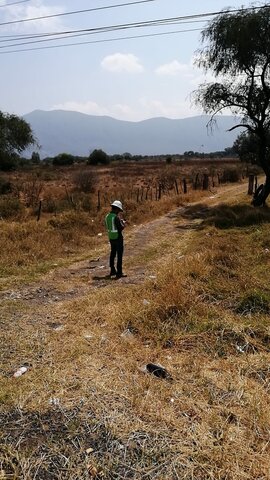

entrga y visita de ubicacion de banco de tiro, solicita el ing. Damian la mejora y reparacion del acceso del mismo.
inicio de despmonte canal australia

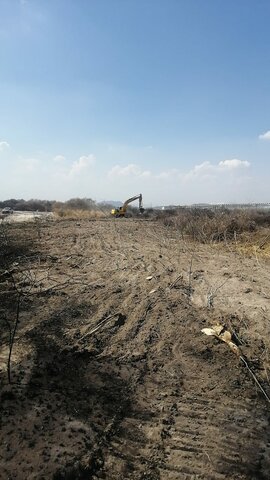

culminacion de desmonte de canal australia
se solicita aperturar bitacora de obra, a lo que el ing Damian se niega a firmar debido a que no se encuentra el representante legal de CAMEX

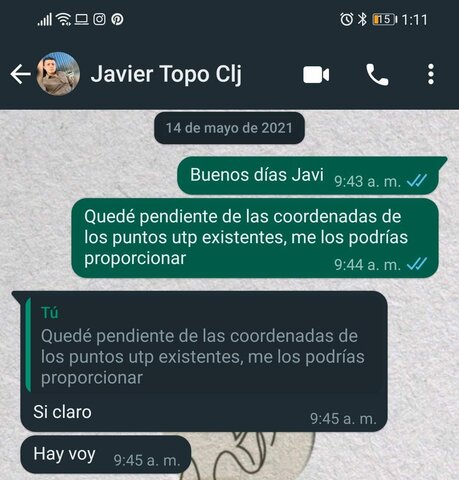

proporcion de informacion de coordenadas utp

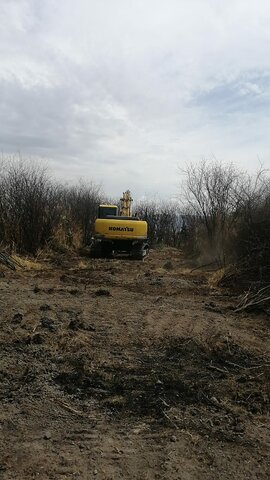

inicio de despalme de camino para llegar a zaja del canal de riego

verificacion de informacion con gerencia de niveles de canal australia

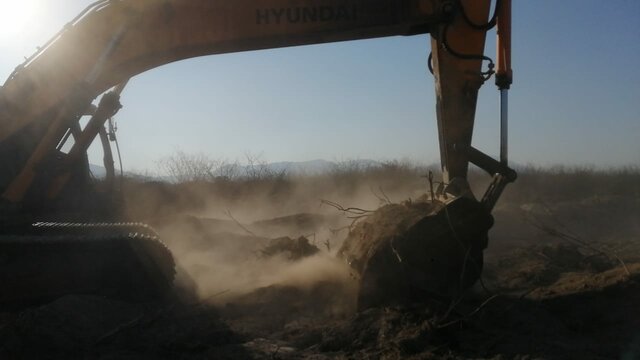

despalme canal australia

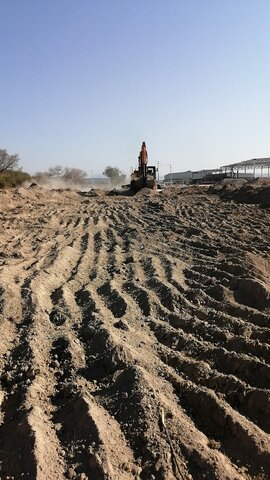

inicio excavaciones canal australia

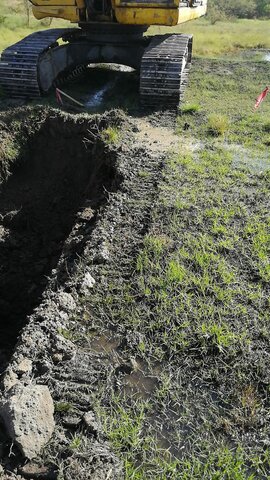

inicio de excavaciones en canal de riego
en visita de obra, el ing Damian solicita cambiar la seccion de la ecvacion del canal de riego; de 1.20m a 2.00 de ancho por 1.5m de profundidad
en visita de obra se le comenta al ing. Damian que el material de xcavacion no es apto para realizar los terraplenes, se le sugiere el mejoramianto del material. EL ing Damian solicita solamente conformar con agua
se informa al ingeniero Damian la presencia de mantos freaticos a 40 cm de profundidad en la excavación del canal de riego
se informa al ing damian sobre fuga de agua en el tubo federal que se encuentra a 27m de distancia de la excvacion del canal de riego, dicha fuga afecta la conformacion del terreno haciendolo fangoso y reduciendo el rendimiento de la maquinaria
en visita de obra, el ing damian y el ing javier informan que los ultimos 700m de excavacion del canal de riego, quedan fuera de los limites del terreno propiedad de CLJ

el ing dmian informa que la seccion del canal no estaba dentro del catalogo de cenceptos, pero si en las formulas, que se tienen que respetar por volumen.
se informa que el trazo de topografia del canal de riego ha llegado hasta el limite de CLJ, aun sin resolucion del tema para desembocar los 700m restantes de propiedad privada

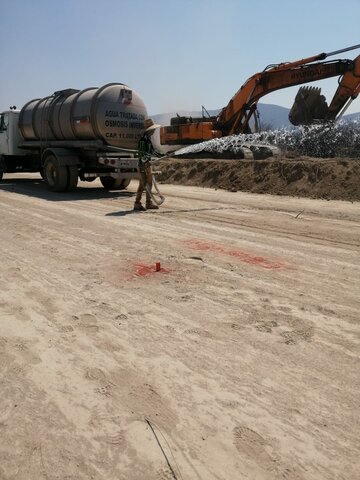

conformacion de hombros en capas de 20 cm homogenizadas

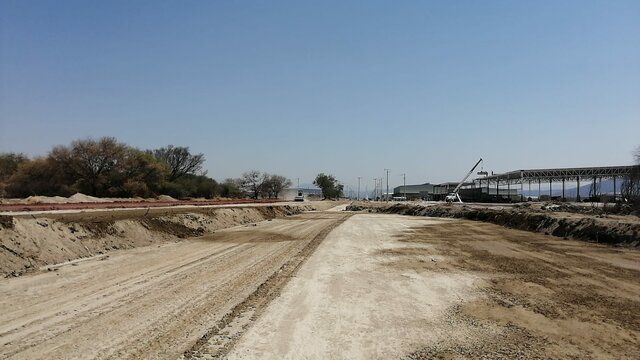

inicio de nivelacion de plantilla

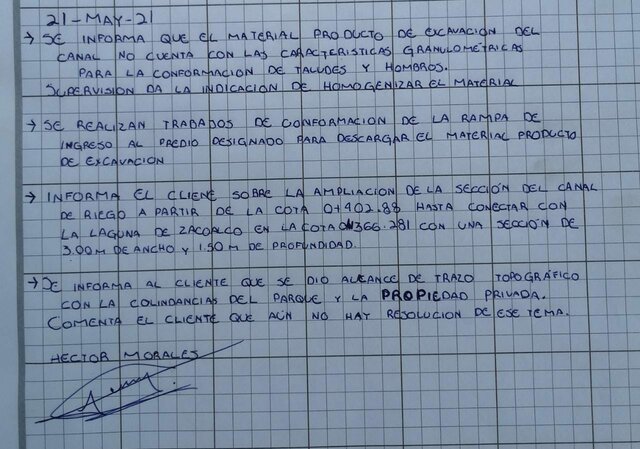

en visita de obra se informa al ing Damian que el material de excavacion no es el adecuado para terraplenar, se le sugiere mejoramiento de suelo. El ing. Damian solo solicita conformar terreno con agua
se informa al ing damian que debido a que no hay resolucion del tema de trazo en propidad privada, se tendran que reubicar las excavadoras, generando tiempos muertos de traslado

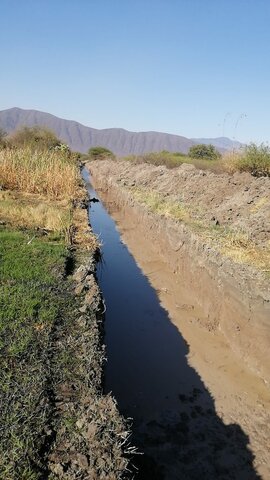

se inician trabajos de excavacion de la zanja en calle Gran Bretaña

se informa al ingeniero damian que la fuga de agua del tubo en los limites de CLJ sigue expuesta y genera un caudal de agua el cual afecta el rendimiento de las maquinas, debido al encharcamiento de hasta 45 cm de altura sobre n.t.n

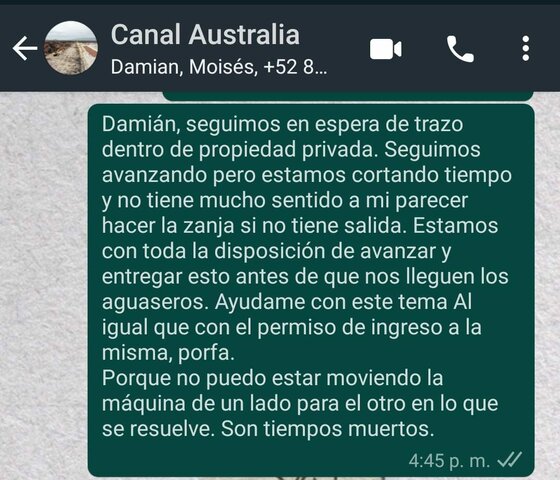

se le solicita resolucion al ing damian sobre el tema de trazo de la zanja en propiedad privada sin tener respuesta definitiva

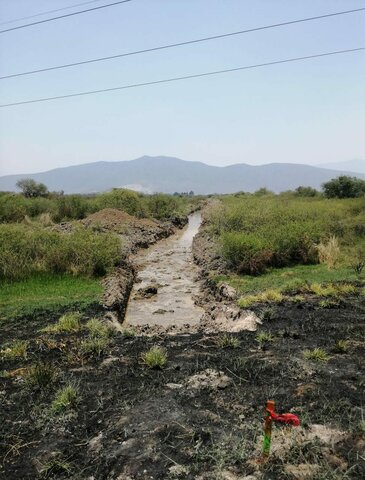

se culminan trabajos de excavacion en el canal de riego hasta el cadenamiento 0+666.00 y se detiene la maquinaria debido a falta de resolucion de trazo de canal en propiedad privada
se culmina excavacion de canal de riego principal hasta cadenamiento 0+666.00 debido que no se ha resuelto el tema del trazo en terreno de propiedad privada
se informa al ing damian de la presencia de cables de media tension a un nivel que arriesga la integridad de las excavadoras, y operadores de las mismas en el cadenamiento 0+666.00

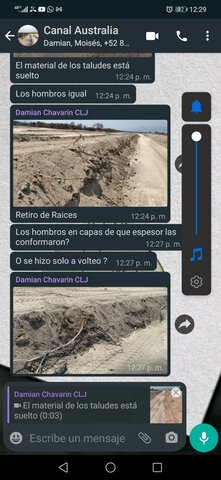

El ing Damian comenta que los terraplenes están ''sueltos'', se le informa que debido a las caracteristicas del material de excavacion autorizado, ese material no es apto para terraplen.
se solicita al cliente actualizacion del tema del trazo del canal de riego y no se obtiene respuesta aprovatoria. Por ende, se le informa al Ing. Damian que el día 31 de mayo del 2021 se retirarán las maquinas y correran tiempos muertos.
se culmina excavacion de zanja en calle bretaña. Se le solicita actualizacion del resolucion de trazo fuera de clj. informa el ing. Damion que aun no hay respuesta, por ende la maquinaria se retira al dia siguiente.

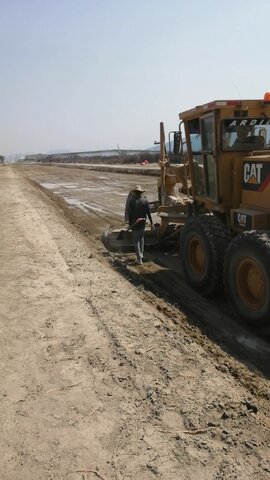

se culmina afine de hombros y taludes
se solicita al cliente revision de trabajos y menciona el cliente que el trazo inicial es incorrecto, que no será revisado ni la nivelacion.

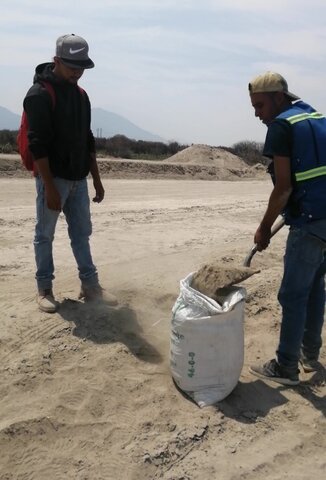

el ing Damian comenta que los taludes se encuentran erosionado y que no sera aceptado el trabajo. Se le comenta que el material no es apto para teraplen y requeria su mejoramiento. por lo tanto, se toma una muestra de material para analizar en laboratorio
en visita de obra el ing damian solicita retrabajar los hombros y taludes a nivel de plantilla de canal debido a que se están erosionando. se le menciona que los equipos estan programados para ser retirados de la obra. El ing Damian solicita que se queden
el resultado del analisis de calidad de material indica que el material no es apto para terraplen, a menos que se haga un diseño de mezcla para mejorar sus propiedades.
inicia temporada de lluvias y se le comenta al ing. Damian que el terreno no es viable para trabajarlo saturado. El ing solicita dejar la maquinaria y esperar un día soleado para trabajar.
el ingeniero damian vuelve a solicitar retrabajar los taludes y hombros aun con el suelo saturado

se entregan resultados del diseño de mezcla
cliente solicita una muestra y prueba de proceso constructivo con el material del lugar, homogenizado solo con agua.

se realiza prueba de proceso con homogenizacion de material con agua solamente.
De igual forma se realiza una muestra mejorando el suelo con 70% material de excavacion, 30% material de sub-base y 30kg de cal/m3. se toma muestra de mezcla de material mejorado para analisis de laboratorio
El ingeniero damian da la instruccion de iniciar los retrabajos de hombros y taludes a la brevedad utilizando solaente el material procedente de la excavacion del terreno y agua.
los resulados del analisis de la prueba del material mejorado con sub.base y cal muestran que la muestra es de calidad media, pero se puede utilizar en terraplen
se inician trabajos de excavacion a nivel de plantilla como solicito el ing Damiandebido a que se estaban ''erosionando desde la plantilla'' para retrabajar los hombros y taludes del canal de australia.
el ing Damian solicita cambiar el plan de ataque de los retrabajos de los hombros, excavando solamente desde el nivel de hombro hasta el nivel de terreno natural de desplante
se define el trazo pendiente del canal de riego. El cliente entrega trazo topográfico
al seguir el trazo proporcionado por el cliente, se notifica al ing damian que el terreno cuenta con niveles de agua de hasta 60 cm, lo cual impide la operacion de la excavadora, ya que se hunde en el fango.
el cliente sugiere una modificacion de trazo para evitar estancamientos de la maquinaria y a su vez rodear el monticulo de tierra que delimita a CLJ

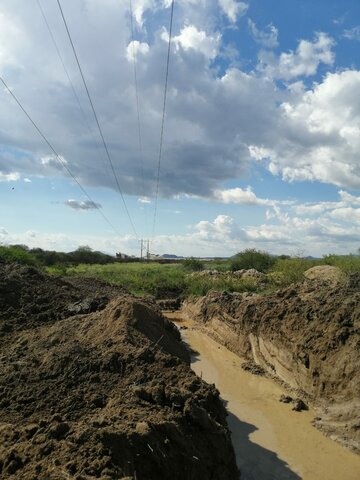

se retoman trabajos de excavacion en el nuevo trazo del canal de riego

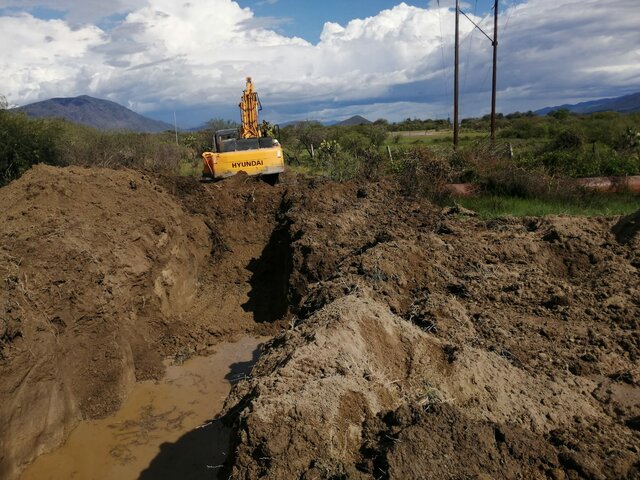

se cruza la maquinaria sobre el tubo de suministro de la laguna de zacoalco

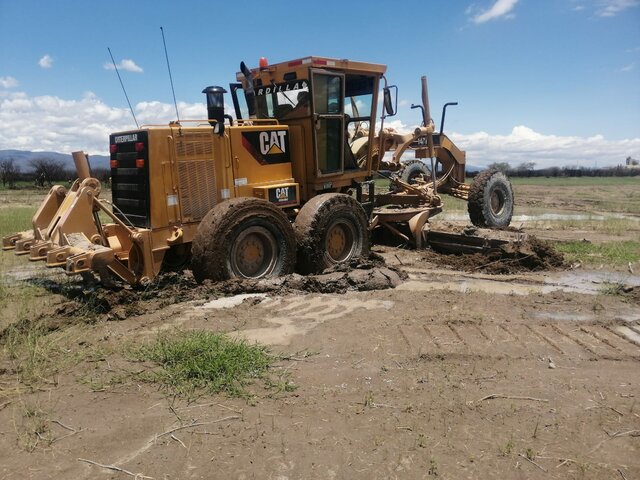

se vuelve a comentar con el ing. Damian que el terreno de la obra no es apto para trabajarse saturado de agua. comenta de nuevo que hay que esperar dias soleados, pero que no retiremos la maquinaria

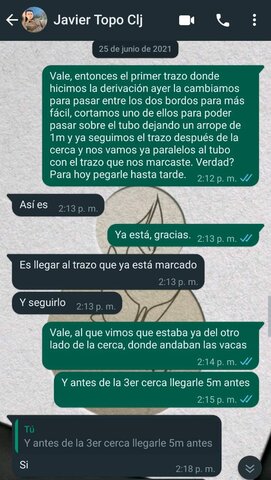

la gerencia da indicaciones para pasar po arriba del tubo que alimenta la laguna de zacoalco, dejando una cama de tierra de 1m sobre el tubo para poder transitar la excavadora y poder cruzar al terreno contiguo

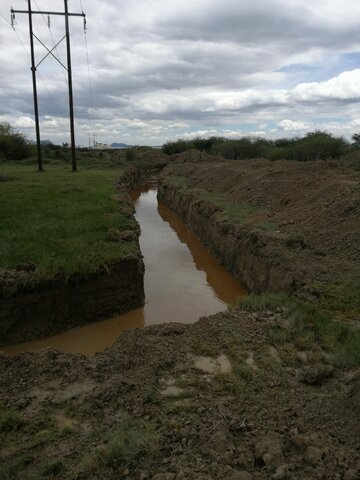

continuan exavaciones en el canal de riego, llegando a la desviacion del trazo para conectar con la laguna de zacoalco

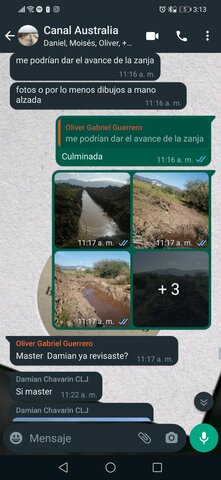

se culmina y recibe el canal de riego el Ing. Damian
se retiran toda la maquinaria. EXCAVADORAS, VIBROCOMPACTADOR Y MOTOCONFORMADORA.
